Bau von Querungshilfen für Fußgängerinnen und Fußgänger

Gorkistraße, August 2023

Gorkistraße, August 2023

Ausführungsphase
Fußgängerinnen und Fußgänger sind auf Querungshilfen in Form von Fußgängerüberwegen (Zebrastreifen), Mittelinseln und Gehwegvorstreckungen angewiesen, um sicher am Straßenverkehr teilnehmen zu können.

In der Regel liegt die Errichtung von Querungshilfen in der Zuständigkeit der Bezirksämter.

Zur Beschleunigung der Umsetzung offener Maßnahmen hat die Senatsverwaltung für Mobilität, Verkehr, Klimaschutz und Umwelt angeboten, die Bezirksämter bei der Baudurchführung zu unterstützen.

Das Vorhaben

Voraussetzung für die Übernahme der Leistung durch die Senatsverwaltung für Mobilität, Verkehr, Klimaschutz und Umwelt (SenMVKU) ist die Zustimmung der einzelnen Bezirke sowie das Vorliegen der entsprechenden verkehrsrechtlichen Anordnungen (VRAO).

In einem ersten Paket haben die Bezirke Lichtenberg, Marzahn-Hellersdorf, Mitte, Pankow und Reinickendorf der Übernahme der zentralen Ausschreibung, Vergabe und Bauausführung von ca. 40 Maßnahmen zugestimmt. Ziel ist es, durch die Bündelung von Planungsleistung, Ausschreibung, Vergabe und Baudurchführung Zeit und Kosten zu sparen sowie die Attraktivität für Mittelständische Bauunternehmen zu erhöhen.

Dazu wurde 2021 ein erstes Maßnahmenpaket mit 40 Einzelmaßnahmen beschlossen und in 5 Baulose aufgeteilt.

Der damit verbundene Umbau von Beleuchtungsanlagen erfolgte in 3 Baulosen.

Die Baukosten werden durch das Programm „Fußgängerquerungshilfen – Maßnahmen zur Erhöhung der Verkehrssicherheit für zu Fuß Gehende“ zur Umsetzung des Berliner Mobilitätsgesetzes (§ 50 MobG BE) vom Land Berlin finanziert.

Die Investitionssumme aller Baumaßnahmen im ersten Paket beträgt ca. 3,5 Millionen Euro.

Beruhend auf den durchweg positiven Erfahrungen bei der Umsetzung der Einzelmaßnahmen im ersten Paket begann im Juni 2023 die Planung/ Vorbereitung eines zweiten Maßnahmenpaketes mit ca. 180 Einzelmaßnahmen in allen Berliner Bezirken.

Im September 2023 wurden dazu die ersten 15 Einzelvereinbarungen zwischen SenMVKU und dem Bezirk Lichtenberg unterzeichnet. Im Oktober 2023 folgten weitere 6 Einzelvereinbarungen mit dem Bezirk Steglitz-Zehlendorf. Bis Ende Oktober 2023 wurden weitere Einzelvereinbarungen mit den Bezirken Pankow, Tempelhof-Schöneberg, Charlottenburg-Wilmersdorf, Treptow-Köpenick, Friedrichshain-Kreuzberg und Mitte abgeschlossen.

Der Bau

Maßnahmenpaket 1

Im Zeitraum von 02.2021 bis 06.2024 wurden/werden 40 Maßnahmen in Form von Gehwegvorstreckungen, Mittelinseln und Fußgängerüberwegen bearbeitet.

Baubeginn war im September 2021. Die Baulose 1 und 2 wurden 2022 abgeschlossen. Für Los 3 erfolgte der Baubeginn im Dezember 2022, Los 4 folgte im Mai 2023. Im August 2023 wurden die Planungsleistungen für das Maßnahmenpaket 1 abgeschlossen. Ab Oktober 2023 erfolgt Ausschreibung und Vergabe von Los 5. Geplanter Baubeginn ist hier Anfang 2024.

Bisher wurden ca. 30 Querungshilfen an die Bezirke übergeben. Mit einem Bauende der Maßnahmen aus Paket 1 ist voraussichtlich Mitte 2024 zu rechnen.

Maßnahmenpaket 2

Entsprechend den bisher vorliegenden Einzelvereinbarungen werden zurzeit weitere ca. 100 Einzelmaßnahmen „Fußgängerquerungshilfen – Maßnahmen zur Erhöhung der Verkehrssicherheit für zu Fuß Gehende“ geplant.

Ein erstes Paket (Los 6) mit 7 Einzelmaßnahmen in den Bezirken Charlottenburg-Wilmersdorf, Friedrichshain-Kreuzberg, Lichtenberg und Pankow wurde im Februar 2024 beauftragt. Für ein zweites Paket (Los 7) begann im Februar 2024 die Planung.

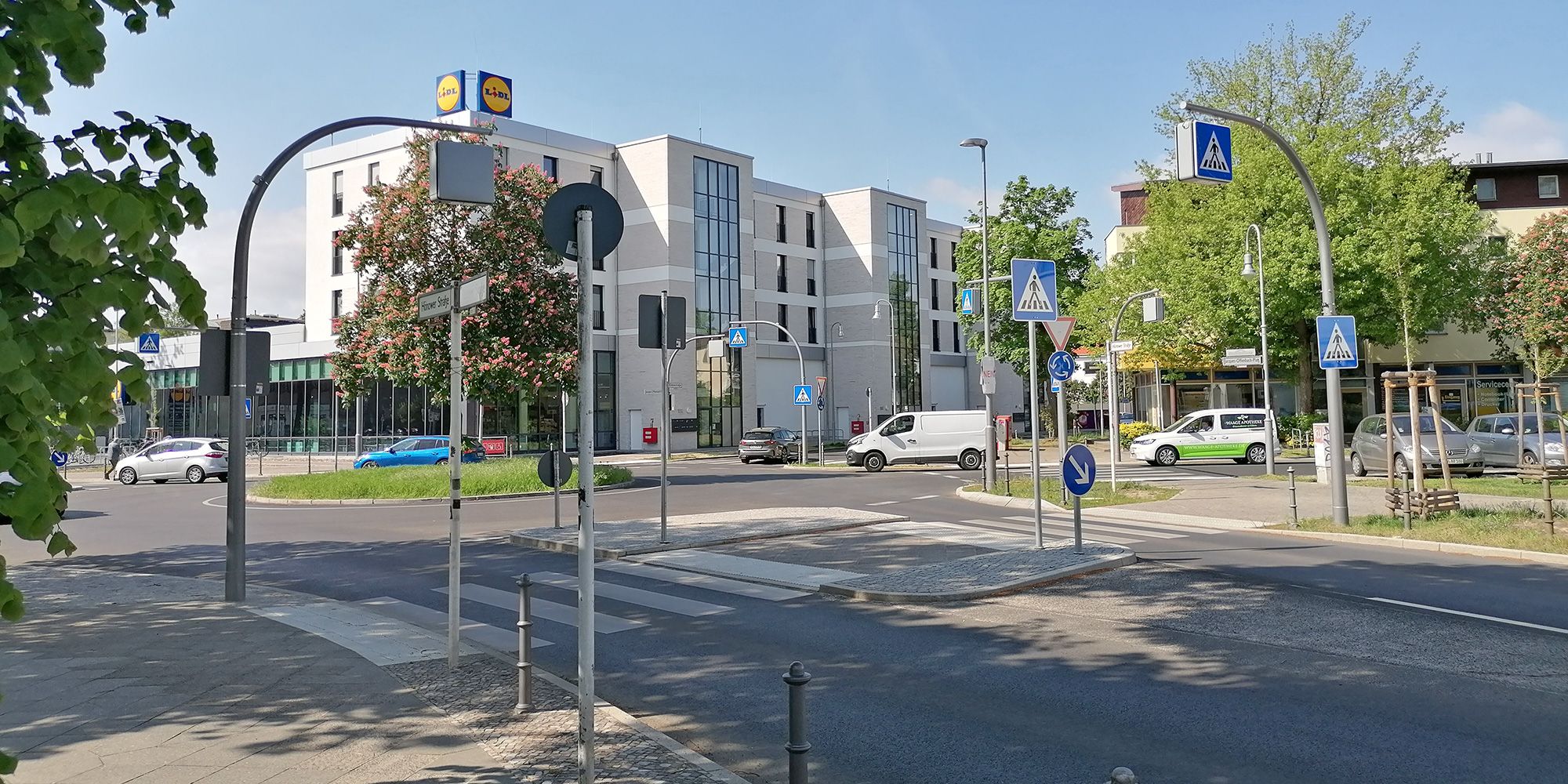

  • Jaques-Offenbach-Platz, Marzahn

    Jaques-Offenbach-Platz, Marzahn

  • Humboldtstraße, Juni 2023, Übergabe der ersten barrierefreien Querungshilfe an den Bezirk Reinickendorf

    Humboldtstraße, Juni 2023, Übergabe der ersten barrierefreien Querungshilfe an den Bezirk Reinickendorf

  • Zeltlinger Straße, September 2023

    Zeltlinger Straße, September 2023

  • Hauptstraße, September 2023, Übergabe der 30. Querungshilfe an den Bezirk Pankow

    Hauptstraße, September 2023, Übergabe der 30. Querungshilfe an den Bezirk Pankow

Zahlen und Daten

Planungsablauf der Fußgängerüberwege

  • Zeitstrahl 1: Planungsablauf der Fußgängerüberwege

    Zeitstrahl 1 (2020-2021)

  • Zeitstrahl 2: Planungsablauf der Fußgängerüberwege

    Zeitstrahl 2 (2022)

  • Zeitstrahl 3: Planungsablauf der Fußgängerüberwege

    Zeitstrahl 3 (ab 2023)

  • Textliche Beschreibung des Zeitstrahls

    2020

    • 12/2020: Planungsbeginn Paket 1 (Los 1 bis Los 5 ca. 40 Einzelmaßnahmen) Planungsbeginn Straßenbau (intern) Los 1 und Los 2

    2021

    • 02/2021:
      • Beauftragung der Beleuchtungsplanung für Paket 1
    • 04/2021:
      • Ausschreibung Straßenbau Los 1 und Los 2
    • 05/2021:
      • Beauftragung Straßenplanung (extern) Teil 1
    • 06/2021:
      • Beauftragung Straßenplanung (extern) Teil 2
    • 07/2021:
      • Baubeginn Straßenbau Los 1
    • 08/2021:
      • Baubeginn Straßenbau Los 2
    • 09/2021:
      • Ausschreibung Straßenbau Einzelmaßnahme Jaques-Offenbach-Platz

    2022

    • 01/2022:
      • Baubeginn Straßenbau Einzelmaßnahme Jaques-Offenbach-Platz
    • 02/2022:
      • Ausschreibung Straßenbau Los 3
    • 03/2022:
      • Fertigstellung der ersten Querungshilfe und Übergabe an den Bezirk Mitte
    • 07/2022:
      • Baubeginn Straßenbau Los 3
    • 09/2022:
      • Bauende Straßenbau Los 2
    • 10/2022:
      • Bauende Straßenbau Einzelmaßnahme Jaques-Offenbach-Platz
        Nov
      • Bauende Straßenbau Los 1
    • 12/2022:
      • Ausschreibung Straßenbau Los 4

    2023

    • 01/2023:
      • Fertigstellung der 10. Querungshilfe und Übergabe an den Bezirk Mitte
    • 06/2023:
      • Fertigstellung der 20. Querungshilfe und Übergabe an den Bezirk Reinickendorf – barrierefrei und erste Berliner „Doppelquerung
      • Planungsbeginn Paket 2 (ca. 100 Einzelmaßnahmen)
    • 07/2023:l
      • Baubeginn Straßenbau Los 3
    • 08/2023:
      • Abschluss Straßenplanung (extern) Teil 1 und Teil 2
    • 09/2023:
      • Planungsbeginn Straßenbau Los 6 (Paket 2)
      • Fertigstellung der 30. Querungshilfe und Übergabe an den Bezirk Pankow
    • 10/2023:
      • Abschluss der Einzelvereinbarungen zwischen SenMVKU und 8 Bezirken zu Paket 2
      • Ausschreibung Straßenbau Los 5
    • 12/2023: Baubeginn Straßenbau Los 5 Ausschreibung Straßenbau Los 6 (Paket 2)

    2024

    • 02/2024:
      • Beauftragung Straßenbau Los 6 (Paket 2)
      • Beginn Beleuchtungsplanung Paket 2
      • Planungsbeginn Straßenbau Los 7 (Paket 2)
  • Planungsablauf der Fußgängerüberwege

    Zeitstrahl 2020-2024 als PDF

    PDF-Dokument (90.8 kB)

Aufzählung und aktueller Stand der Querungshilfen

Bezirk Lichtenberg

Fußgängerüberweg

  • Sewanstraße östlich der Bernhard-Grzimek-Schule (Ausführung)

Mittelinsel

  • Rummelsburger Straße/ Volkradstraße (Ausführung)

Gehwegvorstreckung

  • Massower Straße 42-44 (beendet)

Bezirk Marzahn-Hellersdorf

Fußgängerüberweg

  • Jaques-Offenbach-Platz (beendet)

Mittelinseln

  • Kaulsdorfer Straße/ Deutschhofer Allee (Ausführung)
  • Poelchaustraße/ Langhoffstraße (beendet)

Bezirk Mitte

Fußgängerüberwege

  • Fischerinsel nördlich der Roßstraßenbrücke (beendet)
  • Hannoversche Straße/ Hessische Straße (Ausführung)
  • Hannah-Arendt-Straße/ Gertrud-Kolmar-Straße (beendet)
  • Berolinastraße 8 (beendet)
  • Michaelkirchplatz/ Legiendamm (beendet)
  • Grenzstraße/ Neue Hochstraße (beendet)

Mittelinseln

  • Hussitenstraße 24 (beendet)
  • Usedomer Straße (4 Stück) zwischen Wattstraße und Hussitenstraße (beendet)
  • Hussitentraße/ Usedomer Straße (beendet)
  • Beusselstraße zwischen Zwinglistraße und Erasmusstraße (beendet)

Bezirk Pankow

Fußgängerüberwege

  • Piesporter Straße/ Feltmannstraße (beendet)
  • Hauptstraße/ Goethestraße (beendet)
  • Pistoriusstraße/ Heinersdorfer Straße (beendet)
  • Dunckerstraße/ Stargarder Straße (beendet)
  • Buchholzer Straße/ Charlottenstraße (beendet)

Mittelinseln

  • Alt-Karow/ Frundsbergstraße (Ausführung)
  • Quickborner Straße/ Uhlandstraße (Mauerweg) (beendet)
  • Schönerlinder Straße/ Hans-Schumacher-Straße (Ausführung)

Gehwegvorstreckungen

  • Grunowstraße 18 (beendet)
  • Roelckestraße 60 (Ausführung)

Bezirk Reinickendorf

Fußgängerüberwege

  • Am Dachsbau/ Schulzendorfer Straße (Ausführung)
  • Buddestraße/ Königsweg (beendet)
  • Dianastraße 44-46 (beendet)
  • Berliner Straße 105 (beendet)
  • Wittenauer Straße zwischen Michelbacher Zeile und Lißberger Straße (beendet)

Mittelinseln

  • Pankower Allee/ Semkensteig (beendet)
  • Hermsdorfer Damm 34 (Ausführung)
  • Sandhauser Straße/ Rallenweg (Ausführung)
  • Quickborner Straße 66 (beendet)
  • Humboldtstraße/ Lindauer Allee (Ausführung)
  • Alt-Wittenau-Gorkistraße/ Rosentreterpromenade (beendet)

Gehwegvorstreckung

  • Schönfließer Straße/ Zeltinger Straße (beendet)
