Anhörungsverfahren

Im Land Berlin wird das Anhörungsverfahren nach § 73 Verwaltungsverfahrensgesetz (VwVfG) i. V. m. § 1 Abs. 1 VwVfG Berlin durchgeführt. Der Vorhabenträger reicht die Planfeststellungsunterlagen (den Plan) für:

  • Straßenbauvorhaben bei der Anhörungsbehörde (SenSBW – VI GR B), für
  • Bahnbauvorhaben nicht bundeseigener Eisenbahnen, Straßen-/U- und Seilbahnen bei der Anhörungs- und Planfeststellungsbehörde (SenUMVK IV E 1) sowie für
  • bundeseigenen Eisenbahnen bei der Planfeststellungsbehörde des Eisenbahn-Bundesamts (EBA) ein

und beantragt die Durchführung des Anhörungsverfahrens.

Der eingereichte Plan besteht aus Zeichnungen, Erläuterungen, Gutachten und sonstigen Unterlagen, die das Vorhaben so umfangreich beschreiben, dass sich jeder darüber unterrichten kann, ob und inwieweit er durch das geplante Bauvorhaben in seinen Belangen berührt wird. Dies gilt insbesondere für die Betroffenheit des Eigentums, Belastungen durch Lärm und Luftschadstoffe sowie zu erwartende Umweltauswirkungen in Natur und Landschaft.

Die Anhörungsbehörde überprüft alle Unterlagen auf ihre Vollständigkeit und Auslegungsfähigkeit und wirkt, falls notwendig, auf eine Ergänzung oder Berichtigung hin. Sie veranlasst dann innerhalb eines Monats nach Zugang der vollständigen Planunterlagen

  1. die Beteiligung der Behörden sowie der sonstigen Träger öffentlicher Belange und
  2. die öffentliche Auslegung der Planunterlagen.

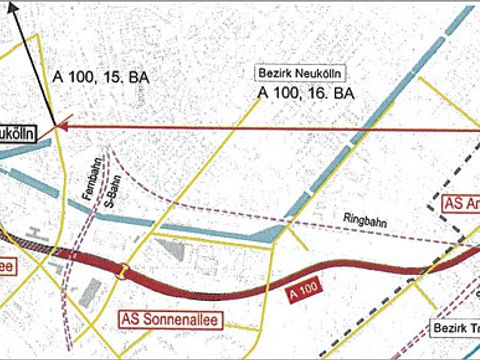

Bundesautobahn A 100, 16. Bauaubschnitt

BAB A 100, 16. Bauaubschnitt

Beteiligung der Behörden und sonstiger Träger öffentlicher Belange

Die Anhörungsbehörde übersendet den zu beteiligenden Behörden und sonstigen Trägern öffentlicher Belange (TÖB) die Planfeststellungsunterlagen mit der Bitte um Stellungnahme.

Die Beteiligung einer Behörde ist erforderlich, wenn durch das geplante Bauvorhaben ihr öffentlich-rechtlicher Aufgabenbereich betroffen ist. Die Behörden haben ihre Stellungnahme innerhalb einer von der Anhörungsbehörde festzulegenden Frist, die drei Monate nicht überschreiten darf, abzugeben. Sie haben sich im Rahmen der Abgabe ihrer Stellungnahme auf ihren Aufgabenbereich zu beschränken.

Bekanntmachung und Auslegung des Plans

Die Planunterlagen sind – nach Möglichkeit nahe des geplanten Vorhabens – für die Dauer eines Monats öffentlich auszulegen.

Auf die Auslegung des Planes ist vor Beginn durch ortsübliche Bekanntmachung hinzuweisen. Ortsüblich für das Land Berlin ist die Veröffentlichung 1) im “Amtsblatt für Berlin” und 2) in den drei Berliner Tageszeitungen “Berliner Zeitung”, “Der Tagesspiegel” und “Berliner Morgenpost” und zur Information 3) zusätzlich (gem. § 27a VwVfG) auf der Internetseite der Senatsverwaltung für Umwelt, Mobilität, Verbraucher- und Klimaschutz. Betroffene, die nicht in Berlin wohnen, deren Name und Aufenthalt bekannt sind oder sich innerhalb angemessener Frist ermitteln lassen, werden gesondert schriftlich über die Auslegung informiert. Über das gesetzlich vorgeschriebene Maß hinaus werden bspw. für Straßenbauvorhaben die anerkannten Naturschutzvereinigungen in Berlin gesondert von der Auslegung benachrichtigt.

Jeder, dessen Belange durch das Vorhaben berührt werden, kann
  • bei nicht UVP-pflichtigen Vorhaben bis zwei Wochen nach Ablauf der Auslegungsfrist oder
  • bei UVP-pflichtigen Vorhaben bis 1 Monat nach Ablauf der Auslegungsfrist

Einwendungen gegen den Plan erheben. Zur Wahrung der Frist ist der Tag des Eingangs der Einwendung bei der Anhörungsbehörde maßgeblich (Post -ggf. vorab per Fax- oder persönlich, nicht per E-Mail).

Nach Ablauf dieser Äußerungsfrist sind nach § 21 Absatz 4 UVPG für das Verfahren über die Zulässigkeit des Vorhabens alle Äußerungen, die nicht auf besonderen privatrechtlichen Titeln beruhen, ausgeschlossen (präkludiert). Einwendungen und Stellungnahmen von Vereinigungen sind ebenfalls ausgeschlossen. Diese Äußerungsfrist gilt nur für dieses Verwaltungsverfahren und auch für solche Einwendungen, die sich nach § 21 Absatz 5 UVPG nicht auf die Umweltauswirkungen beziehen

  • p=. Ortsübliche Bekanntmachung der Auslegung (§ 73 Abs. 5 VwVfG) und
    Benachrichtigung nicht ortsansässiger Betroffener (§ 73 Abs. 5 VwVfG) sowie
    anerkannter Naturschutzvereine nach § 63 BNatSchG (Bundesnaturschutzgesetz) und
    § 44 NatSchG Bln (Berliner Naturschutzgesetz)

  • p=. Öffentliche Auslegung (§ 73 Abs. 3 VwVfG)
    - 1 Monat -

    p=. Einwendungsfrist
    - 1 Monat Auslegungszeit + 2 Wochen (§ 73 Abs. 4 VwVfG) oder + 1 Monat (§ 21 Abs. 2 UVPG) -

    p=. danach:
    Präklusion (§ 73 Abs. 4 VwVfG)

Erörterungstermin

Erörterungstermin

Nach Ablauf der Einwendungsfrist übergibt die Anhörungsbehörde die fristgerecht eingegangenen Stellungnahmen und Einwendungen zur Erwiderung an den Vorhabenträger. Er prüft, ob und inwieweit die erhobenen Einwendungen durch Zusagen bzw. Planänderungen ausgeräumt werden können. Hieran schließt sich in der Regel der Erörterungstermin an, in welchem offen gebliebene Punkte geklärt werden sollen. Bei bestimmten Vorhaben kann die Anhörungsbehörde auf einen Erörterungstermin verzichten (z.B. AEG, PBefG, FStrG, LSeilbG).

Die Anhörungsbehörde lädt den Vorhabenträger, die privaten Einwender, die Behörden und sonstigen Träger öffentlicher Belange und die anerkannten Naturschutzvereinigungen zum Erörterungstermin ein (schriftlich oder bei mehr als 50 Einwendungen durch öffentliche Bekanntmachung).

Der Erörterungstermin ist eine nicht öffentliche Veranstaltung. Je nach Größe des Vorhabens und dem Grad der Betroffenheit kann er sich über mehrere Tage erstrecken, bis alle offen gebliebenen Einwendungen und Stellungnahmen erörtert wurden. Im Erörterungstermin werden unter der Leitung der Anhörungsbehörde (Verhandlungsleitung) die vorgebrachten Stellungnahmen und Einwendungen mit dem Ziel erörtert, das Einvernehmen zwischen dem Vorhabenträger und den Betroffenen herzustellen.

Der Verhandlungsleitung kommt bei der Erörterung insbesondere eine vermittelnde, der Sachaufklärung dienende Funktion zu. Sie leitet die Verhandlung neutral und ergebnisoffen und wirkt auf einen Interessenausgleich hin.

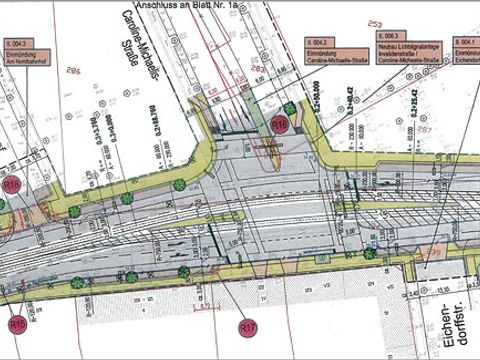

Planänderung; Eine Karte mit Markierungen

Planänderung während eines Verfahrens, die sogenannte "Rotänderung"

Im Ergebnis der Erörterung ist festzuhalten, ob die vorgebrachten Einwendungen weiterhin aufrechterhalten werden oder ob sie sich durch die Erwiderung des Vorhabenträgers oder auf andere Weise erledigt haben. Vom Erörterungstermin wird ein Protokoll erstellt. Möglicherweise ergeben sich nun Planänderungen. Sollten dadurch Belange weiterer Betroffener oder der Aufgabenbereich einer bisher nicht beteiligten Behörde oder eines TÖB erstmals oder stärker als bisher berührt werden, so gibt die Anhörungsbehörde den von einer Planänderung Betroffenen Gelegenheit, innerhalb von zwei Wochen eine Stellungnahme bzw. Einwendung abzugeben (§ 73 Abs. 8 VwVfG). Handelt es sich um eine Änderung, die die Grundzüge der Planung berührt, ist eine Neuauslegung erforderlich.

Stellungnahme der Anhörungsbehörde

Die Anhörungsbehörde gibt zum Abschluss des Anhörungsverfahrens eine Stellungnahme ab. Sie leitet diese der Planfeststellungsbehörde zu (§ 73 Abs. 9 VwVfG). Die Stellungnahme beinhaltet den Bericht über den Verlauf und die Ergebnisse des Anhörungsverfahrens und gibt Empfehlungen zum Umgang mit den nicht erledigten Einwendungen. Mit der Stellungnahme werden der Plan, die vom Vorhabenträger beabsichtigten Planänderungen, die eingegangenen Stellungnahmen der Behörden und sonstigen Träger öffentlicher Belange, die Einwendungen der Betroffenen sowie die dazu vorliegenden Erwiderungen des Vorhabenträgers, das Protokoll über den Erörterungstermin, eventuell zusätzlich erarbeitetes Abwägungsmaterial und die zusammenfassende Darstellung der Umweltauswirkungen des Vorhabens nach § 24 UVPG (Umweltverträglichkeitsprüfungsgesetz) übergeben.
