Verkehrskonzept Mahlsdorf

Verkehrssituation Bahnhof Mahlsdorf

Verkehrssituation Bahnhof Mahlsdorf

Mahlsdorf ist ein Ortsteil von Berlin, er liegt im Osten der Stadt und gehört zum Bezirk Marzahn-Hellersdorf. Die Bundesstraße B 1/5 führt durch den Ortsteil und teilt ihn in Mahlsdorf Süd und Mahlsdorf Nord. Das Ortsteilzentrum Mahlsdorf einschließlich altem Dorfkern befindet sich beidseitig der Hönower Straße zwischen dem S-und Regionalbahnhof Mahlsdorf und der Bundesstraße B1/5.

Die Veränderung für die Verkehrsführung betrifft den Bereich zwischen Bahnhof und Rahnsdorfer Straße, reicht also weit in den Ortsteil Mahlsdorf Süd hinein. Weitere Ausführungen zum ÖPNV sind unter Straßenbahnneu- und -ausbaumaßnahme Ortskern Mahlsdorf zu finden.

Warum ist hier eine neue Verkehrslösung sinnvoll?

Mit der Entwicklung und Neuansiedlung von verschiedenen Einkaufs- und Versorgungseinrichtungen wurden u.a. auch Wohnungen, ein Seniorenheim und demnächst eine neue Schule gebaut. Diese städtebaulichen Entwicklungen sollten durch eine Erneuerung und Verbesserung der Straßenräume und moderne Straßenbahnanlagen begleitet werden.

Auch heute weist der Straßenzug Hönower Straße und Hultschiner Damm häufig Überlastungserscheinungen auf und befindet sich in einem schlechten baulichen Zustand. Die Verkehrsführung der Straßenbahn ist untypisch, größtenteils eingleisig in wechselnder Seitenlage. Die Begegnung von Fahrzeugen und der Straßenbahn verlaufen oft nicht störungsfrei.

Die Umsteigewege von den Haltestellen der Straßenbahn zum Bahnhof sind sehr lang. Sichere Führungen für den Fahrradverkehr fehlen fast durchgängig.

Die Kreuzung mit der Bundesstraße Alt Mahlsdorf wird vom Fern- als auch vom regionalen Autoverkehr stark belastet und häufige Stauerscheinungen sind die Folge.

Neben den verkehrlichen Problemen weist die Dorflage Mahlsdorf ferner funktionelle und städtebauliche Defizite auf. Weitere städtebauliche Planungen in Randbereichen der alten Ortslage haben das Verkehrsaufkommen in diesem Raum sowie den Handlungsbedarf für eine grundlegende Verkehrslösung noch erhöht.

Der Planungsprozess begann gemeinsam mit der Stadtplanung Anfang der 90iger Jahre. Nach und nach wurde die sogenannte „Verkehrslösung Mahlsdorf“ zusammen mit dem Bezirksamt Marzahn-Hellersdorf für die engere Ortslage entwickelt.

Warum soll der Ortskern umfahren werden?

Der verkehrsreiche Ortskern von Mahlsdorf hat seine dörfliche Prägung zum Teil verloren. Für den öffentlichen Nahverkehr sind die engen und dicht befahrenen Straßen hinderlich. Zudem wächst Berlin und somit wird der Verkehr auch in Mahlsdorf weiter zunehmen. Eine Umfahrung der engen Ortslage südlich der Pestalozzistraße hilft und kann dem Ortskern in Teilen seinen ursprünglichen Charakter wieder geben. Der Straßenraum kann ohne Durchgangsverkehr aufgewertet und durch die Teilnehmer am Umweltverbund sicherer befahren werden.

Die Erschließung neuer Wohn- und Gewerbegebiete nördlich und südlich der Bundesstraße B1/5 sowie die neue Schule sollen durch eine neue gut gestaltete Stadtstraße erschlossen werden. Hier sind dann auch ausreichend breite Geh- und Radwege, Straßenbäume und eine leistungsfähige Kreuzung südlich des EDEKA-Einkaufszentrums mit der Bundesstraße möglich. Die häufigen Stauerscheinungen werden vermieden.

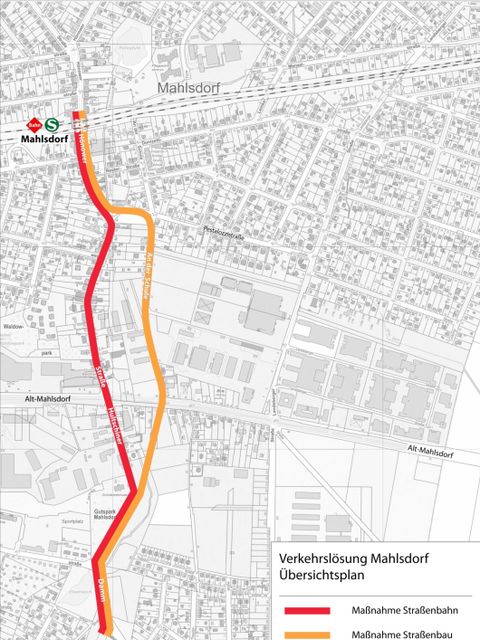

Verkehrslösung Mahrsdorf Übersichtsplan

Was ist geplant?

  • Neubau und Umgestaltung des Straßenzuges Hönower Straße – Hultschiner Damm vom S-Bahnhof Mahlsdorf bis Rahnsdorfer Straße
  • Neubau einer Straßenverbindung von der Hönower Straße/Pestalozzistraße über Pestalozzistraße – Straße An der Schule und deren südliche Verlängerung bis zum Gut Mahlsdorf
  • Verlegung der Endstelle der Straßenbahn in der Treskowstraße und Heranführen an den S-Bahnhof zur Herstellung eines kompakten ÖPNV-Umsteigepunktes zwischen. Straßenbahn, S-und Regionalbahn und Bus
  • zweigleisiger Ausbau der Straßenbahn in der Hönower Straße – Hultschiner Damm als Voraussetzung für einen 10 Minuten-Takt
  • Neubau eines Regionalbahnhofs Mahlsdorf

Die verkehrlichen und städtebaulichen Ziele für Mahlsdorf sind nur im Zusammenwirken aller geplanten Maßnahmen erreichbar. Sie bauen auf einander auf, ergänzen sich und ihre positiven Effekte verstärken sich gegenseitig. Ein Verzicht auf die einzelne Maßnahme gefährdet die Umsetzung der städtebaulichen und verkehrlichen Ziele.

Die Senatsverwaltung für Umwelt, Mobilität, Verbraucher- und Klimaschutz (Sen UMVK) ist für den Neubau einer neuen Straßenverbindung von Hönower Straße/Pestalozzistraße über Straße An der Schule und deren südlicher Verlängerung bis Hultschiner Damm Höhe Gut Mahlsdorf zuständig.

Das Planrechtsverfahren wird voraussichtlich nach Berliner Straßengesetz (BerlStrG) durchgeführt.

Die BVG ist für das Vorhaben des Neubaus des Straßenzuges Hönower Straße – Hultschiner Damm einschließlich Herstellung einer zweigleisigen Straßenbahntrasse vom Bahnhof Mahlsdorf bis zur Rahnsdorfer Straße zuständig. Das Planrechtsverfahren wird nach Personenbeförderungsgesetz (PBefG) durchgeführt.

Gemäß der bisherigen Einschätzung der Vorhabenträger und der Planfeststellungsbehörde wird die Verkehrslösung Mahlsdorf durch zwei voneinander unabhängige Vorhaben geplant und realisiert. Die Planfeststellungsverfahren sollen möglichst zeitgleich bzw. in zeitlich miteinander abgestimmten Planungs- und Realisierungsabfolgen durchgeführt werden.

Planungsstand und Ausblick

Im Flächennutzungsplan (FNP) und im Stadtentwicklungsplan Verkehr (StEP Verkehr) ist die Verkehrslösung Mahlsdorf enthalten. Machbarkeitsstudien und Untersuchungen zur Straßenbahn liegen vor. Wichtige Flächen werden bereits über Bebauungspläne gesichert.

Die Vorhabenträger BVG im Auftrag der Senatsverwaltung für Mobilität, Verkehr, Klimaschutz und Umwelt (SenMVKU) und die Tiefbauabteilung der SenMVKU beginnen mit den Planungsarbeiten und bereiten die Planrechtsverfahren nach Personenbeförderungsgesetz bzw. nach Berliner Straßengesetz vor.

Die Bürgerschaft wird entsprechend des Planungsfortschrittes und der dann im Planrechtsverfahren vorgeschriebenen Beteiligungsformate in den Prozess einbezogen. Das Ziel ist ein frühestmöglicher Baubeginn ab 2022.
