Medizinischer Gerätebau

Nutzungsgeschichte

Der Standort unterliegt seit ca. 100 Jahren einer intensiven industriellen Nutzung. In den Jahren 1910 bis 1945 produzierten die Albatroswerke auf dem Standort Flugzeugteile. Nach dem zweiten Weltkrieg wurde bis zum Jahr 1990 die Fläche als Entwicklungs- und Produktionsstandort von medizinischen Geräten genutzt. Hierbei wurden erhebliche Mengen an leichtflüchtigen chlorierten Kohlenwasserstoffen (LCKW) – insbesondere Perchloretylen (PCE) – als Entfettungsmittel eingesetzt. Besonders durch Handhabungsverluste sind die LCKW-Verbindungen in den Untergrund gelangt. Diese führten dann zur Verunreinigung von Boden, Bodenluft und Grundwasser.

Seit 1990 hatten sich auf dem Grundstück diverse Kleingewerbe angesiedelt. Im Jahr 2010 übernahm der Entwicklungsträger, die Adlershof Projekt GmbH als Treuhänder des Landes Berlin, einen Großteil des ehemaligen Grundstückes.

Schadenssituation

Die in den Jahren 1992 bis 1994 durchgeführten Erkundungen belegten für die zwei nachweislichen Eintragsbereiche auf dem Standort (ehemalige PER-Anlage und Lösemittellager) massive Belastungen der Bodenluft mit Maximalgehalten von 8.400 mg/m³ sowie des Grundwassers, dessen maximale LCKW-Gehalte im Jahr 1995 etwa 81.000 µg/l betrugen. Dies führte zur Ausbildung einer Schadstofffahne, die das Grundstück in nordwestlicher Strömungsrichtung verließ und auf die ca. 900 m entfernte Fassung des Wasserwerks Johannisthal gerichtet war. Die LCKW-Schadstofffahne weist zusätzlich eine Breite von 100 m und eine vertikale Ausdehnung bis 35 m unter Geländeoberkante (uGOK) auf.

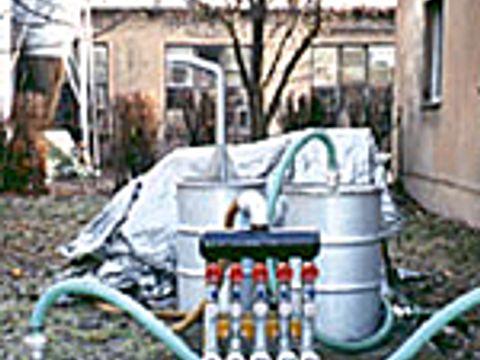

Bodenluftabsauganlage

Bodenluftabsauganlage

Sanierungsmaßnahmen

1994 wurde für den Standort zur Abwehr der hieraus resultierenden Gefahren ein Sanierungskonzept erstellt, das als erste Gefahrenabwehrmaßnahmen die Sanierung der Bodenluft und die Verhinderung der Schadstoffausbreitung im Grundwasserleiter vorsah.

Die Bodenluftsanierung erfolgte mittels 4 Absauganlagen von Januar 1995 bis Mai 1997.

Mit der Grundwassersicherung und -sanierung wurde ebenfalls 1995 begonnen.

Über einen Sicherungsbrunnen im Bereich der nordwestlichen Grundstücksgrenze wurde das weitere Abströmen von belastetem Grundwasser in Richtung Wasserwerk Johannisthal wirksam verhindert. Der Hauptbelastungs-bereich im Abstrom der ehemaligen PER-Anlage konnte über einen Sanierungsbrunnen saniert werden. Die Reinigung des gehobenen mit LCKW kontaminierten Wassers erfolgt über eine doppelstufige Desorptionsanlage (Luftstrippung) mit nachgeschaltetem Aktivkohlefilter zur Reinigung der Prozessluft.

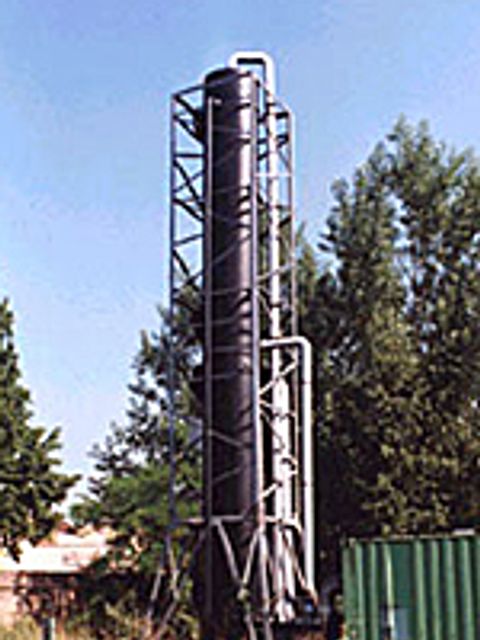

Grundwasserreinigungsanlage

Grundwasserreinigungsanlage

Die Maßnahme wurde durch ein halbjährliches Grundwassermonitoring kontinuierlich überwacht. Im Ergebnis hierbei festgestellter Veränderungen des Schadensbildes (insbesondere in seiner vertikalen Ausbreitung) wurde die Grundwassersanierungsmaßnahme mehrfach optimiert und dabei immer dem aktuellen Belastungsprofil angepasst. Trotzdem war im Jahr 2003 als Fazit der achtjährigen Grundwassersanierung festzustellen, dass trotz deutlich gesunkener Schadstoffgehalte im Sanierungsbrunnen (diese lagen zum damaligen Zeitpunkt bei LCKW-Gehalten von 500-700 µg/l) in den umliegenden Messstellen nach anfänglich rapidem Rückgang der LCKW-Konzentrationen diese jedoch seit geraumer Zeit auf deutlich höherem Niveau (bei LCKW-Gehalten von 2.000-4.000 µg/l) stagnierten. Aus diesem Grund wurden im Jahr 2004 die Lage und der Ausbau der Entnahmebrunnen erneut modifiziert und weitere Erkundungen sowie eine Verdichtung des Messnetzes vorgenommen. Im Ergebnis dieser Untersuchungen zeichnete sich jedoch ab, dass im Untergrund lokal hochbelastete Bereiche vorhanden sind, die aufgrund ihres Feinkornanteils sowie ihres Anteils an organischen Beimengung (Kohlepartikel) hydraulisch nicht effektiv sanierbar sind. Aus diesem Grund wurden im Zeitraum 2005/2006 weitere Untersuchungen zur Ausgrenzung der schadstoffakkumulierten Feinsandbereiche mittels Lineruntersuchungen durchgeführt. Nach Vorlage der Ergebnisse wurde mit dem Bund abgestimmt, die Schadstoffquelle mittels eines innovativen Air-Sparging-Verfahrens zu sanieren. Das Projekt wurde über einen Zeitraum von 12 Monaten als Pilotversuch beauftragt. Bei Nachhaltigkeit sollte der Einsatz des Verfahrens verlängert werden. Das gesteuerte Air-Sparging-Verfahren konnte jedoch nicht den gewünschten Sanierungserfolg in den Jahren 2007/2008 erreichen. Grundsätzlich muss man einschätzen, dass stark am Bodengefüge akkumulierte Schadstoffanteile in der Quelle sich weniger effektiv mit in-situ Methoden sanieren lassen. Noch im Jahr 2011 wurden im Quellbereich im oberen Teil des Hauptgrundwasserleiters LCKW-Konzentrationen von knapp 20.000 µg/l gemessen.

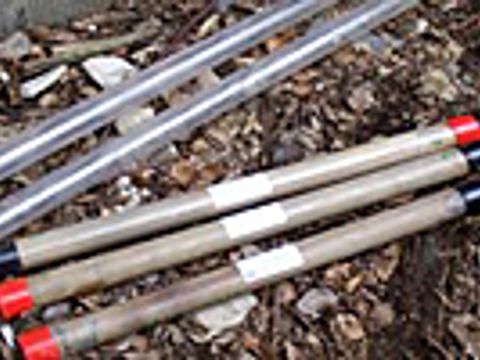

Lineruntersuchungen

Lineruntersuchungen

Nach 16 Jahren aktiver hydraulischer Grundwassersanierung, gekoppelt mit Bodenluftabsaugungsmaßnahmen in der ungesättigten Bodenzone und einem innovativen Air-Sparging-Verfahren zur Dekontamination der grundwassergesättigten Bodenzone musste bilanziert werden, dass einzig eine aktive Herausnahme der LCKW-Bodenkontamination durch ein off-site-Verfahren mittels Bodenaushub und der Entsorgung der Bodenkontaminanten in einer dafür zugelassenen Bodenreinigungsanlage das Sanierungsziel einer nachhaltigen Schadstoffbeseitigung gewährleisten kann.

Im Rahmen der Flächenentwicklung des neuen Eigentümers, der Adlershof Projekt GmbH, wurden in den Jahren 2011 und 2012 neue Randbedingungen für die Quellensanierung geschaffen. Nach dem geplanten Abriss der gesamten Gebäudesubstanz, einschließlich einer flächenhaften Tiefenenttrümmerung, bot sich nunmehr die Chance einer gezielten Quellensanierung mittels Bodenaushub. Zur konkreten Quellenausweisung und Festlegung des Sanierungszieles wurden im 2. Halbjahr 2010 abschließende sanierungsvorbereitende Bodenuntersuchungen durch Linerbohrungen durchgeführt.

Infiltrationslanzen und Absaugpegel der Air-Sparging-Anlage

Infiltrationslanzen und Absaugpegel der Air-Sparging-Anlage

Im Rahmen der dann anschließenden Vorplanung durch ein Gutachterbüro im Auftrag der Senatsverwaltung und der Bundesanstalt für vereinigungsbedingte Sonderaufgaben (BvS) wurden die Grundlagen für die Bodensanierung geschaffen. Nach Abstimmung mit allen Beteiligten über den Sanierungsumfang (Grundstückseigentümer, BvS und Senat) konnte im 1. Halbjahr 2011 die Anordnung zur Bodensanierung durch die zuständige Bodenschutzbehörde erlassen werden. Die dann im 2. Halbjahr 2011 realisierte Sanierungsplanung durch ein externes Ingenieurbüro sieht den Aushub der LCKW-Bodenkontamination in der grundwassergesättigten Bodenzone bis max. 7 m u.GOK mittels einer kleinräumigen Aushubtechnologie (Hexagonalrohraustauschverfahren bzw. Wabe) mit paralleler Grundwassersanierung vor. Aufgrund der stark flüchtigen toxischen Schadstoffe wurden während des Aushubprozesses emissionsmindernde Maßnahmen durch die zuständige Immissionsschutzbehörde der Senatsverwaltung gefordert (u.a. Direktabsaugung an der Wabe, am Container, zusätzliche Verwendung eines Paravents, temporäre Folienabdeckung beim Befüllprozess). Die Bodensanierung umfasst in der ungesättigten Bodenzone ein Aushubvolumen von ca. 3.300 m³ und in der gesättigten Bodenzone von ca. 4.000 m³.

Die Durchführung der Sanierungsarbeiten, auf einer Fläche von ca. 1.100 m², erfolgte im Zeitraum März bis Juli 2012. Es wurden bei dieser Maßnahme ca. 7.3000 m³ (ca. 11.000 t) verunreinigter Boden/Bauschutt ausgehoben und entsorgt.

Die nachfolgenden Abbildungen und Fotos dokumentieren den Wabenaushubplan mit maximaler Aushubtiefe uGOK, den Baugrubenquerschnitt mit den Phasen 1: geböschter Voraushub (ungesättigte Bodenzone) und 2: Einsatz der Hexagonalrohraushubtechnologie in der gesättigten Bodenzone sowie von den Sanierungsarbeiten am Standort.

  • Schadstoffverteilungsprofil ungesättigte und gesättigte Bodenzone im Quellbereich der ehemaligen PER-Anlage

    Schadstoffverteilungsprofil ungesättigte und gesättigte Bodenzone im Quellbereich der ehemaligen PER-Anlage

  • Hexagonalrohraushubplan und Schnitt Baugrube

    Hexagonalrohraushubplan und Schnitt Baugrube

  • Schnitt durch die Baugrube

    Schnitt durch die Baugrube

  • Chronologische Darstellung der kombinierten Boden- und Grundwassersicherung bzw. -sanierung

    Chronologische Darstellung der kombinierten Boden- und Grundwassersicherung bzw. -sanierung

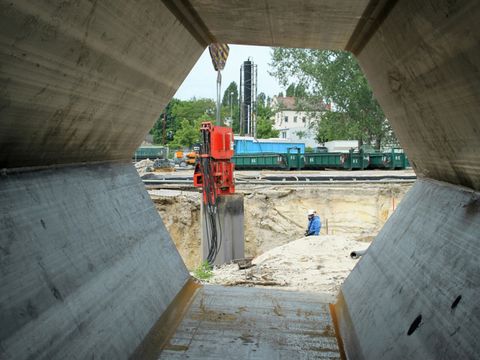

Wabenelement und Einbringen einer Wabe mittels eines Hochfrequenzrüttlers im Hintergrund

Nach Abschluss der Quellensanierung wurde ein neu errichtetes Grundwassermessnetz zur Dokumentation des Sanierungserfolges installiert. Durch eine 2 Jahre andauernde nachlaufende hydraulische Abstromsicherung konnten mobilisierte Restschadstoffmengen entfernt und am Verlassen des Grundstückes gehindert werden.

Ein externes Ingenieurbüro erhielt den Auftrag, die Tolerierbarkeit der verbliebenen Restbelastungen auf dem Grundstück mit Hilfe eines bestehenden Schadstofftransportmodells hinsichtlich einer potentiellen Gefährdung des Wasserwerkes Johannisthal zu beurteilen. Nachdem durch Grundwassermessungen über einen längeren Zeitraum stagnierende Schadstoffgehalte auf dem Niveau der tolerierbaren Restbelastungen nachgewiesen werden konnten, wurde die hydraulische Maßnahme Mitte 2014 beendet. Die Grundwasserreinigungsanlage, die dazugehörigen technischen Leitungssysteme sowie die Sanierungs- und Sicherungsbrunnen wurden fachgerecht zurückgebaut.

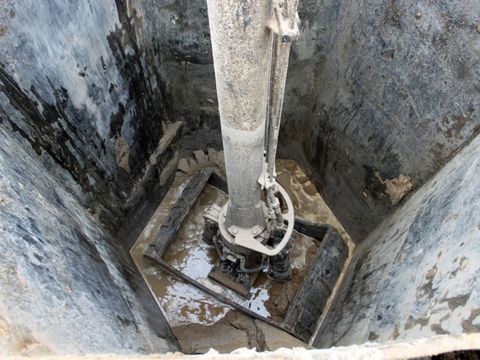

Wabenaushub bis 5m in die gesättigte Bodenzone

Nachsorge / Überwachung des Grundwasserabstroms

Ende 2014/Anfang 2015 wurden alle auf dem Grundstück noch vorhandenen Grundwassermessstellen ordnungsgemäß durch ein Fachunternehmen zurückgebaut. Anfang 2015 wurde außerhalb des Grundstücks in Richtung des Wasserwerkes Johannisthal eine Messstellengruppe zur Abstromüberwachung des Grundstückes errichtet und in das standortübergreifende Monitoring des Ökologischen Großprojektes integriert. Die ersten Grundwasseranalysen von Oktober 2015 mit Kontrolle der Grundwasserbeschaffenheitsverhältnisse bis in 15 m uGOK bestätigten die Nachhaltigkeit der kombinierten Boden- und Grundwassersanierung.

Im Zeitraum 2016-2022 wurden 14 weitere Messkampagnen am Standort durchgeführt. Die Messungen bestätigen weiterhin den Sanierungserfolg. Dabei bewegte sich die Summe an LCKW im Grundwasserleiterabschnitt bis 10 m uGOK um 220 µg/l und im Abschnitt zwischen 10–15 m uGOK

Nachnutzung des Areals

Ziel der WISTA.Plan GmbH (ehemals Adlershof Projekt GmbH) war es, die gewerbliche Weiternutzung des Standortes nach dem umfassenden Abbruch der Altgebäude, der Tiefenenttrümmerung und der erfolgten LCKW-Boden-, Bodenluft- und Grundwassersanierung für private Investoren zu organisieren und somit die Schaffung neuer Arbeitsplätze zu sichern.
Die Neubebauung des Areals wurde im Zeitraum 2017-2020 realisiert. Seither erfolgt eine gewerbliche Nutzung durch Firmen unterschiedlicher Branchen.

Entwicklung des Standortes – vor, während und nach der Bodensanierung; Luftbilder aus den Jahren 2004, 2013, 2017 und 2022

  • Luftbild Adlershof, Standort der Bodensanierung, Jahr 2004

    Luftbild Adlershof, Standort der Bodensanierung, Jahr 2004

  • Luftbild Adlershof, Standort der Bodensanierung, Jahr 2013

    Luftbild Adlershof, Standort der Bodensanierung, Jahr 2013

  • Luftbild Adlershof, Standort der Bodensanierung, Jahr 2017

    Luftbild Adlershof, Standort der Bodensanierung, Jahr 2017

  • Luftbild Adlershof, Standort der Bodensanierung, Jahr 2022

    Luftbild Adlershof, Standort der Bodensanierung, Jahr 2022

Bilanzen und Kosten

Insgesamt wurden ca. 4.400 kg LCKW über die Boden-, Bodenluft- und Grundwassersanierung aus dem Untergrund entfernt. Dabei wurden ca. 4 Mio. m³ LCKW – belastetes Grundwasser gefördert und in einer Grundwasserreinigungsanlage gereinigt.

Außerdem konnten etwa 300 kg LCKW über die Bodenluftsanierung der ungesättigten Bodenzone entzogen werden. Der Austragsanteil der In-situ Sanierung durch das Air-Sparging-Verfahren betrug ca. 100 kg LCKW.

Mit der Bodensanierung konnte eine Schadstoffmenge von ca. 1.200 kg LCKW beseitigt werden. Die im Rahmen der Gefahrenabwehr aufgewendeten Kosten belaufen sich für den Zeitraum 1992 bis 2022 abschließend auf rd. 3,5 Mio. €. Dabei wurden für die die komplette Bodensanierung (Planung- und Bauüberwachung, Bau- und Entsorgungsleistung, Fremdüberwachung) Kosten von etwa 1,3 Mio. € in Ansatz gebracht.
