Ersatzneubau der Lange Brücke

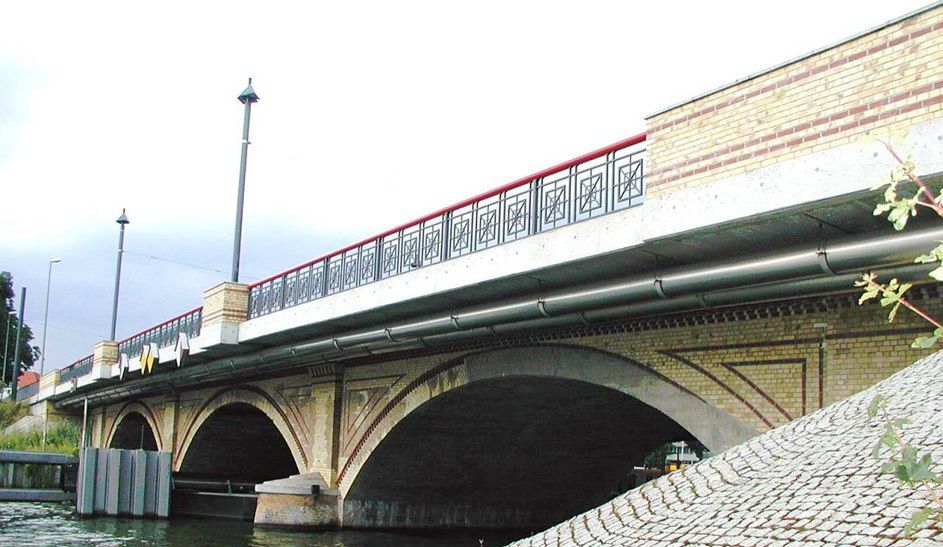

Südseite der Lange Brücke, August 2020

Südseite der Lange Brücke, August 2020

Planungsphase
Die Lange Brücke im Stadtbezirk Treptow-Köpenick überquert die Dahme. Sie verbindet die Köpenicker Altstadt mit der Köllnischen Vorstadt und dem Ortsteil Spindlersfeld. Aufgrund ihres maroden Zustands muss ein Ersatzneubau errichtet werden.

Aktuell verlaufen unmittelbar neben dem historischen Bauwerk nördlich zwei Behelfsbrücken, die im Rahmen der Sanierung der Langen Brücke Mitte der 1990er Jahre errichtet wurden. Nach damaligem Sanierungsabschluss wurde allerdings deutlich, dass die historische Brücke allein das steigende Verkehrsaufkommen nicht tragen konnte. Seitdem führt der Straßen-, Tram- und Radverkehr in Richtung Osten hin zur Köpenicker Altstadt über das historische Bauwerk. Der Verkehr in Richtung Westen dagegen wird über die zwei Behelfsbrücken geführt.

Da die umfassende Instandsetzung zwischen 1995 und 1998 nicht die gewünschten Verbesserungen für die Bausubstanz erzielte und die Brücke sowohl für die Umfahrung der Köpenicker Altstadt als auch für den überbezirklichen Verkehr gebraucht wird, ist ein Brückenneubau unumgänglich. Die dazugehörige Planungsphase läuft seit dem Frühjahr 2021. Der Bau soll erst nach Übergabe der Salvador-Allende-Brücke beginnen.

Während des gesamten Prozesses werden Bürger*innen umfassend informiert und haben die Möglichkeit, sich einzubringen: Beteiligung unter meinBerlin

Es folgt eine Kartendarstellung. Karte überspringen

MAP loading ...
Stadtplan Berlin.de

Ende der Karte.

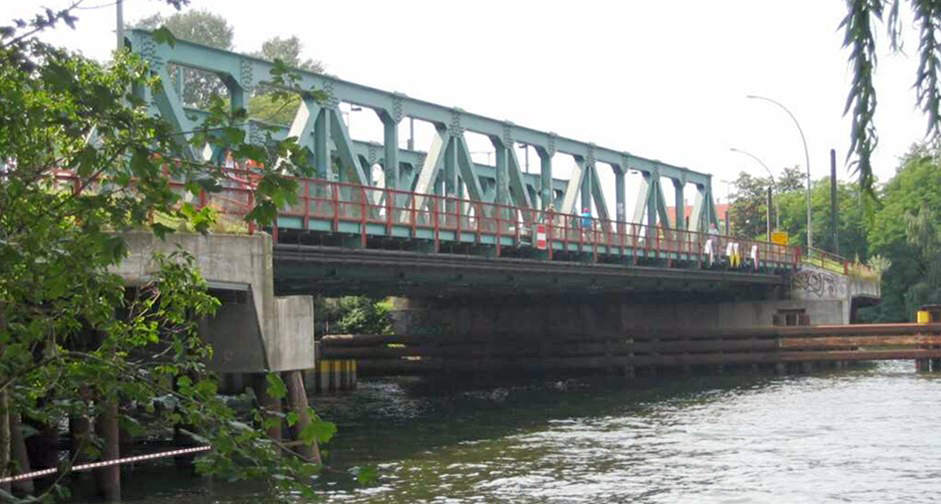

Behelfsbrücken auf der Nordseite, August 2020

Behelfsbrücken auf der Nordseite, August 2020

Das Vorhaben

Nach dem Berliner Stadtentwicklungsplan Verkehr (StEP Verkehr) sind die Lange Brücke und die sie überquerende Müggelheimer Straße Bestandteile einer übergeordneten Straßenverbindung (Stufe II). Sie verbinden die Ortsteile Müggelheim und Niederschöneweide und darüber hinaus die Berliner Innenstadt mit Köpenick. Der heutige Zustand der historischen Brücke, aber auch der Behelfsbrücken, ist der damit entstehenden Verkehrsbelastung nicht mehr gewachsen. Besonders der zunehmende Schwerlastverkehr mindert die Stabilität, weshalb seit 2018 bis auf weiteres eine Geschwindigkeit von 10km/h angeordnet wurde.

Momentan werden Schäden an den Behelfsbrücken beseitigt, um sie bis zur Fertigstellung der neuen Brücke zu ertüchtigen. Gleichzeitig beginnen die Planungen für einen leistungsfähigeren Neubau. Der Denkmalschutz wurde im Januar 2020 aufgehoben, so dass die Brücke abgerissen werden kann. Dabei müssen Auflagen und Bedingungen der Denkmalschutzbehörde eingehalten werden: Eine neue Brücke soll die Sichtachsen von und zur Altstadt, zum Schloss, der Schlossinsel sowie dem Kietz wieder herstellen. Die Höhe muss sich am historischen Bauwerk orientieren. Konstruktionen wie bei den jetzigen Behelfsbrücken sind nicht möglich.

In die Planungen einer entsprechenden Brückenanlage werden die Anforderungen des Mobilitätsgesetzes sowie der Verkehrsprognose 2030 einfließen.

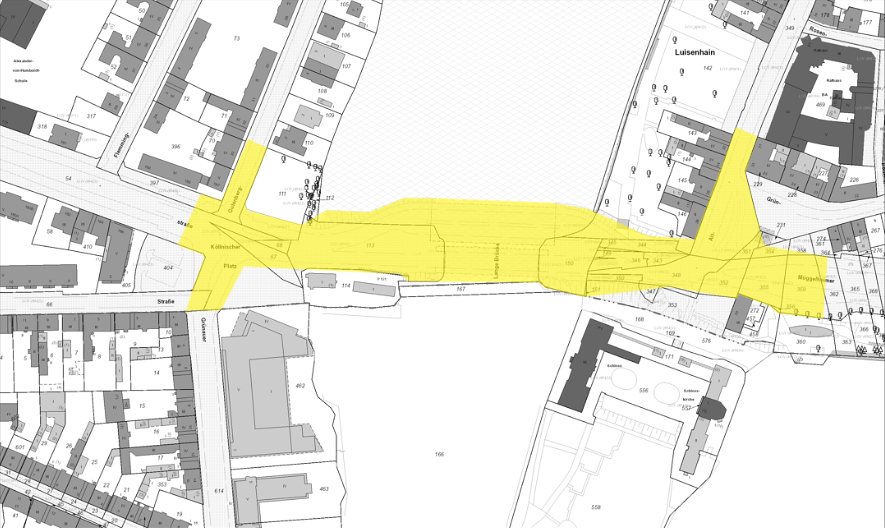

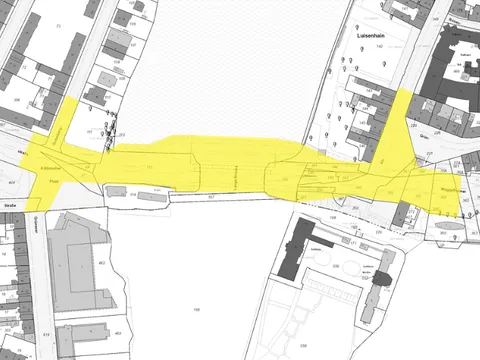

Lage der Langen Brücke

Bestandteil der Planungen für den Brückenneubau ist die gesamte Strecke zwischen der Kreuzung Müggelheimer Straße mit der Straße Alt-Köpenick im Osten (Schlossplatz) und dem Kreuzungsbereich Köllnischer Platz im Westen. Die Länge dieses Abschnitts beträgt in etwa 330 Meter.

Der Bau

Konkrete Angaben zum Bau können erst nach Abschluss der weiteren Planung erfolgen.

Beteiligung

Vom 27. Februar bis 12. März 2023 fand eine Online-Beteiligung statt. Es konnten eigene Ideen anlegt und die Ideen der anderen Teilnehmer*innen kommentiert werden. Die Lange Brücke in Köpenick kann aufgrund ihres baulichen Zustandes die aktuellen verkehrlichen Anforderungen nicht erfüllen und muss durch einen Neubau ersetzt werden. Auf der Beteiligungsplattform meinBerlin fand am 06.10.2021 eine Online-Veranstaltung statt. Dort wurden unter anderem die in der Vorplanung berücksichtigten baulichen Randbedingungen sowie die Varianten und der aktuelle Planungsstand vorgestellt. Zudem gab es auf der Plattform eine Online-Beteiligung, die bis zum 20.10.2021 lief.

Verkehrsführung

Momentan sind auf der historischen Brücke baulich vier Fahrstreifen mit zwei integrierten Straßenbahngleisen angelegt. Die Straßenbahn nutzt das Gleis auf der nördlichen Brückenhälfte. Das zweite Gleis bleibt außer Betrieb. Jeglicher weiterer Verkehr nach Osten – vom Autoverkehr bis zum Gehweg – findet auf der südlichen Brückenhälfte statt.

Nach Westen führen über die Behelfsbrücken je zwei Fahrstreifen mit einem integrierten Straßenbahngleis. Die südliche Behelfsbrücke wird nur für den Straßenbahnverkehr genutzt. Das Gleis auf der anderen Behelfsbrücke ist nicht in Benutzung. Dort werden der übrige motorisierte Verkehr sowie der Geh- und Radverkehr über die Dahme geführt.

Für einen Brückenneubau wird aufgrund der vorliegenden Planungsgrundsätze von folgender Aufteilung je Fahrtrichtung ausgegangen:
  • 3,70 m Gehweg, einschl. Geländer und Beleuchtung
  • 2,50 m Radweg
  • 0,50 m Sicherheitsstreifen
  • 6,50 m Richtungsfahrbahn, 2-streifig
  • 3,20 m Straßenbahnkörper, eingleisig
  • 1,00 m Notgehbahn

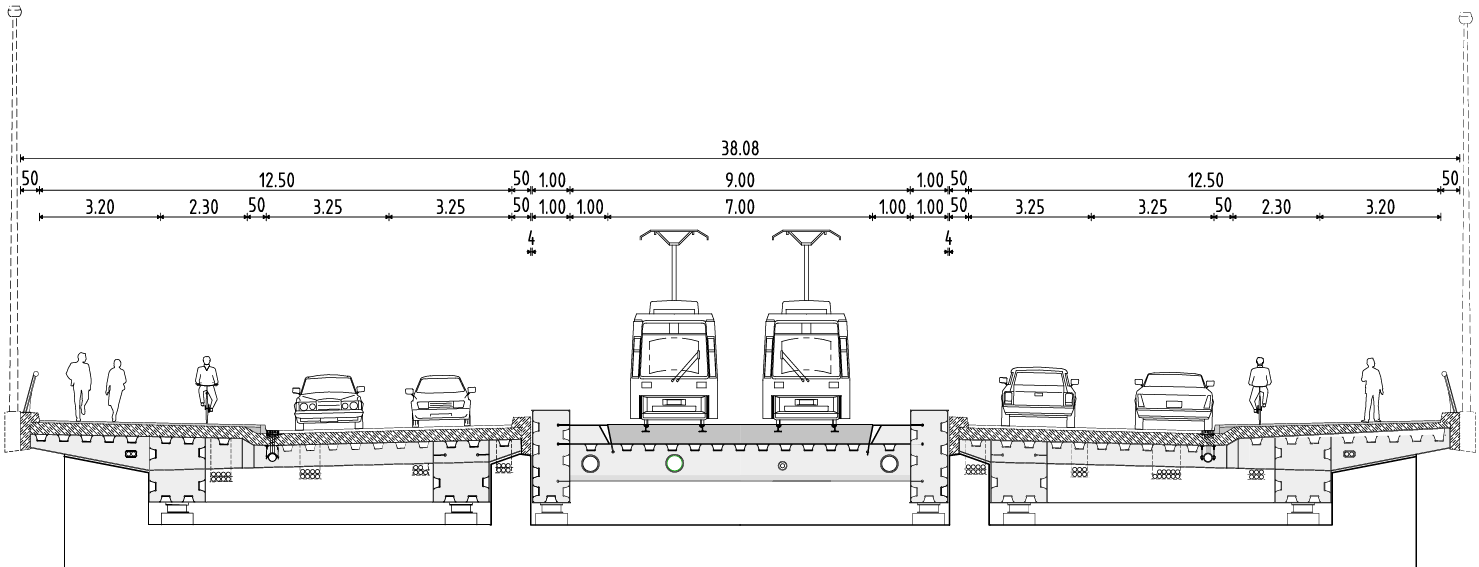

Der Querschnitt zeigt, wie die zukünftige Aufteilung auf der Langen Brücke aussehen könnte.

Der Querschnitt zeigt, wie die zukünftige Aufteilung auf der Langen Brücke aussehen könnte.

Diese Anforderungen betreffen sinngemäß auch die Anpassung der Straßenanlagen der gesamten Planungsstrecke vom Schlossplatz bis zum Köllnischen Platz.

Ziel und Inhalt der Planungsaufgabe ist es, die Verkehrseinschränkungen so gering wie möglich zu halten. Konkrete Angaben zur Verkehrsführung können erst nach dessen Abschluss erfolgen.

Zu dem Vorhaben für einen geplanten Ersatzneubau wird die Senatsverwaltung für Mobilität, Verkehr, Klimaschutz und Umwelt die Bürgerinnen und Bürger umfassend und transparent informieren und sie in den weiteren Prozess einbinden.

Hinweis: Die Angaben sind als Planungsgrundlage zu verstehen, welche sich im Rahmen der Planungsphasen noch verändern können.

Zahlen und Daten

Baukosten in Höhe von 30 Mio. Euro sind veranschlagt.
