Masterplan Brücken 2025 bis 2040

Luftbild mit Blick über das Regierungsviertel und den Berliner Hauptbahnhof

Berlin ist eine Stadt der Brücken. Sie verbinden nicht nur Straßen, Flüsse und Schienen, sondern sind auch prägende Elemente des Stadtbilds und ein Symbol für die Ingenieurbaukunst. Von der historischen Oberbaumbrücke bis zu modernen Bauwerken über den Spreebogen: Jede Brücke erzählt eine Geschichte und sichert die Mobilität für Millionen von Menschen.

Brücken in der Zuständigkeit des Landes Berlin

Berlin verfügt im öffentlichen Raum über eine Vielzahl an Brücken und sonstige Ingenieurbauwerke, wie Tunnel und Stützwände. Die genaue Anzahl hängt von der jeweiligen Zählweise und Zuordnung ab, da sich hinter einem Brückennamen oftmals mehrere Teilbauwerke oder angrenzende Ingenieurbauwerke verbergen.

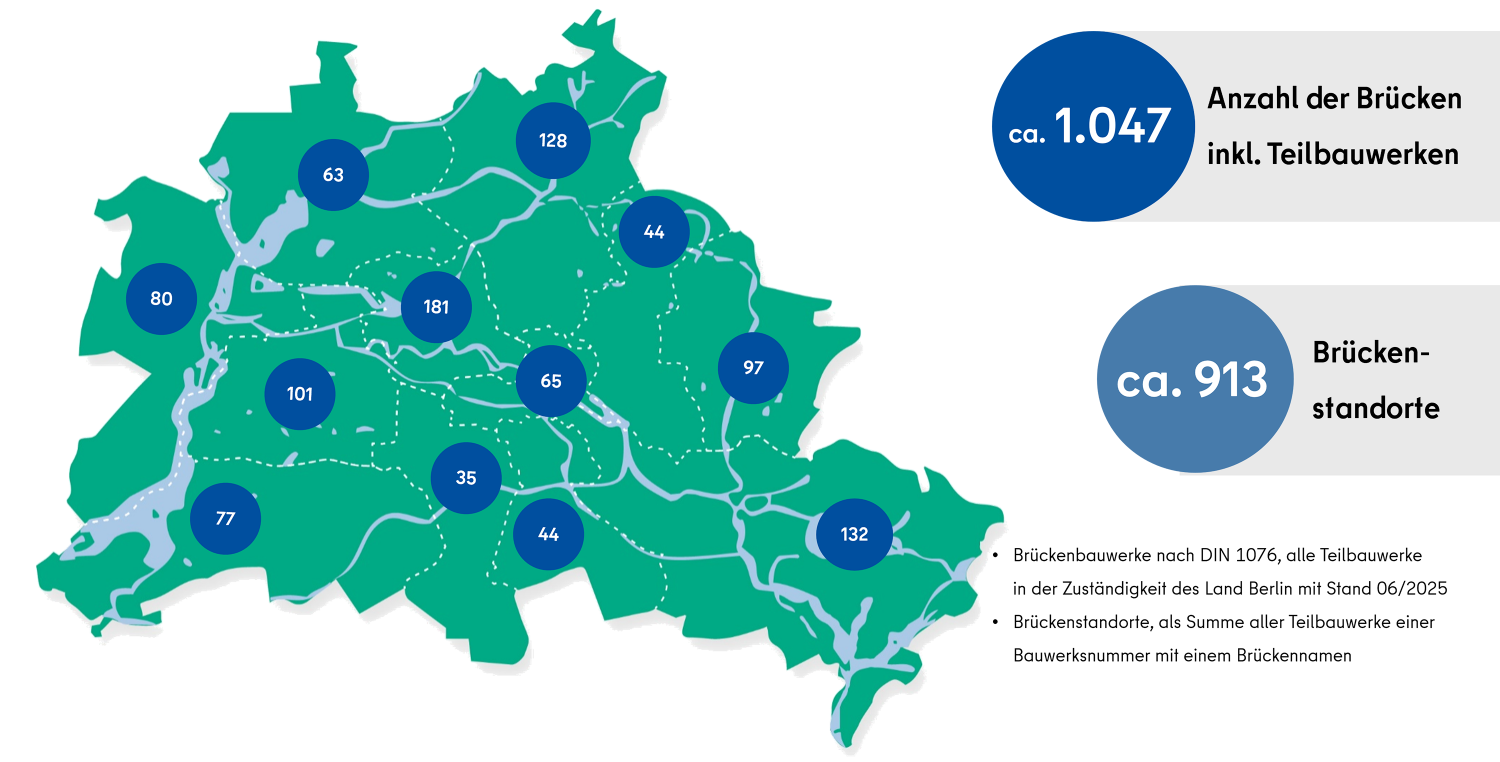

Darstellung der Verteilung der Berliner Brücken nach Bezirken (Stand 06/2025)

Mit 913 Brückenstandorten und insgesamt 1.047 Brückenbauwerken trägt das Land Berlin die Verantwortung für einen Großteil dieser wichtigen Infrastruktur. Die Gesamtfläche aller Brücken beträgt etwa 383.777 Quadratmeter, wobei die Bauwerke aus unterschiedlichen Materialien wie Beton, Stahl, Holz oder Stein bestehen und verschiedene Funktionen erfüllen: von Straßenbrücken über Fuß- und Radwege bis hin zu Brücken in Parks und Grünanlagen.

Grundsätze der Bauwerksprüfung und des Erhaltungsmanagements

In Berlin, wie in ganz Deutschland, werden alle Brückenbauwerke regelmäßig nach der DIN 1076 geprüft, um ihre Sicherheit und Funktionsfähigkeit zu gewährleisten. Diese Prüfungen sind essenziell, um die Standsicherheit, Verkehrssicherheit und Dauerhaftigkeit der Brücken zu bewerten und frühzeitig Schäden zu erkennen.

Bauwerksprüfung nach DIN 1076

Brücken werden in festen Abständen untersucht:

  • Alle sechs Jahre: Eine Hauptprüfung.
  • Alle drei Jahre: Eine Einfache Prüfung.
  • Mehrmals jährlich: Besichtigungen und Begehungen zur Überwachung.

Aus den Bauwerksprüfungen resultieren die den äußeren Zustand der Brücken zum Zeitpunkt der Prüfung widerspiegelnde Bauwerksnoten, wobei die maßgeblichen Prüfkriterien die Standsicherheit die Verkehrssicherheit und die Gebrauchstauglichkeit sind.

Die Bewertung erfolgt auf einer Skala von 1,0 (sehr gut) bis 4,0 (ungenügend):

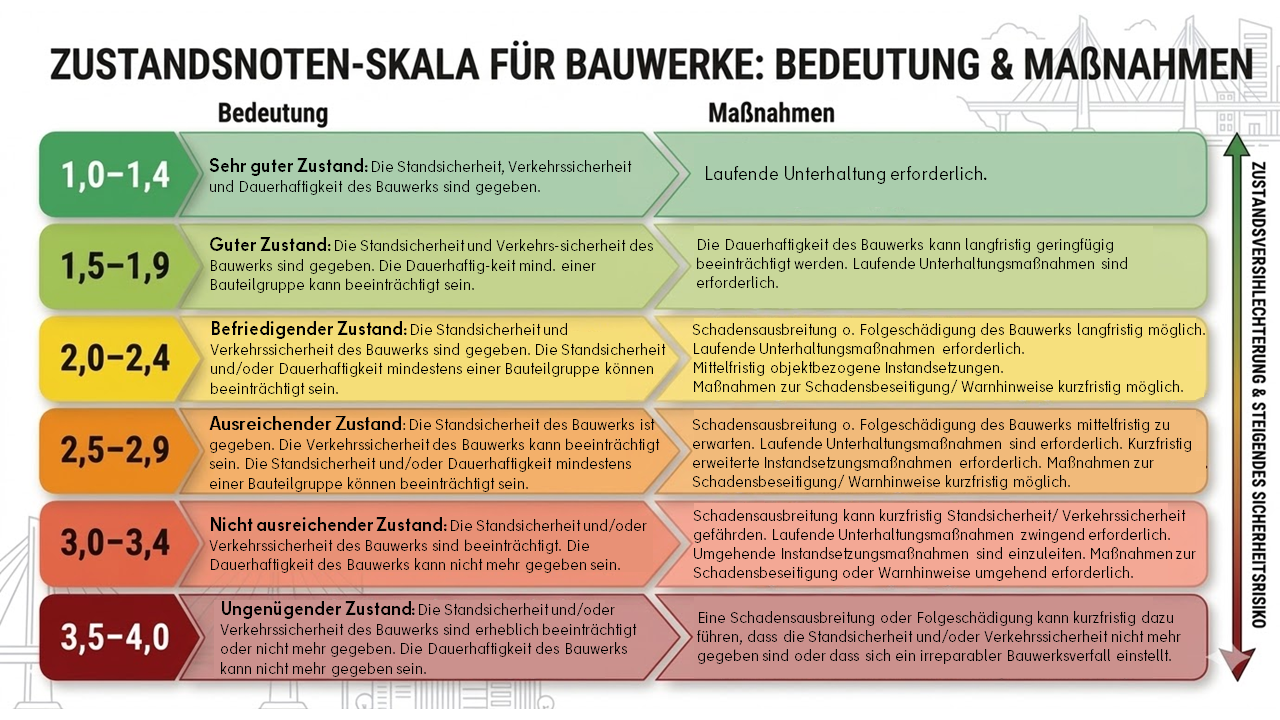

Zustandsnotenskala für Bauwerke: Bedeutung und Maßnahmen

  • Grafik Zustandsnotenskala als PDF

    PDF-Dokument (397.6 kB)

Bauwerksbewertung mittels Traglastindex

Die Zustandsnote als Ergebnis einer äußeren und handnahen Prüfung des Bauwerks ist nicht geeignet, Tragfähigkeitsdefizite einer Brücke darzustellen. Diese Defizite lassen sich auch nicht zwingend aus dem äußerlich erkennbaren Zustand der Brücken ableiten, sofern keine äußeren Schäden erkennbar sind. Vielmehr ist ein Blick in das „Innere“ eines Tragwerks erforderlich, um Defizite im Tragverhalten zu erkennen und Abhilfe zu schaffen.
Diese Defizite können bereits daraus resultieren, dass aufgrund der hohen Verkehrsbeanspruchung die Ausnutzung des Tragwerks übermäßig hoch ist und somit die zulässige Beanspruchung übersteigt. Die Nutzungsfähigkeit wird eingeschränkt, die Alterung sowie der Verschleiß nehmen übermäßig zu. In einem ersten Bewertungsschritt lassen sich anhand des Baujahrs, der Bauweise (Stahl- oder Betonbrücke), der Bauart (Art der Herstellung) und dem seinerzeitigen Entwicklungsstand des technischen Regelwerks typische strukturelle Defizite in der Tragfähigkeit und/oder Gebrauchstauglichkeit eines Bauwerks vermuten.
Hinzu kommen herstellungsbedingte Bemessungsdefizite und auch herstellungsbedingte Materialdefizite, wie zum Beispiel beim spannungsrisskorrosionsgefährdeten Spannstahl. Mittels einer Nachrechnung oder sonstigen statischen Einschätzung müssen die vermuteten Defizite bestätigt oder entkräftet werden.

Aus diesem Grund muss neben der Zustandsnote auch der bauwerksspezifische Traglastindex ermittelt werden.

Tragfähigkeitsdefizite einer Brücke aus dem enorm gestiegenen Schwerlastverkehr sowie aus Schwächen in den ursprünglichen Bemessungsvorschriften werden hier berücksichtigt. Als Einstufungskriterien nach römischen Ziffern I–V für den Traglastindex ergeben sich aus dem Vergleich zwischen Soll- und Ist-Tragfähigkeit einer Brücke die Bewertung und berücksichtigt dabei konstruktive Defizite, wie Spannungsrisskorrosion, Betonfestigkeiten und konkrete Bauwerkseigenschaften. Die Soll-Tragfähigkeit resultiert aus dem Ziellastniveau, die Ist-Tragfähigkeit ergibt sich aus der Nachrechnung.
Der Begriff Ziellastniveau bezeichnet die erforderliche Tragfähigkeit bzw. die Bemessungslast, die ein bestehendes Brückenbauwerk gemäß den aktuellen Normen und prognostizierter Verkehrsbedingungen erreichen soll.

Für die Einstufungskriterien nach dem Traglastindex I–V sind folgende Maßnahmen definiert:

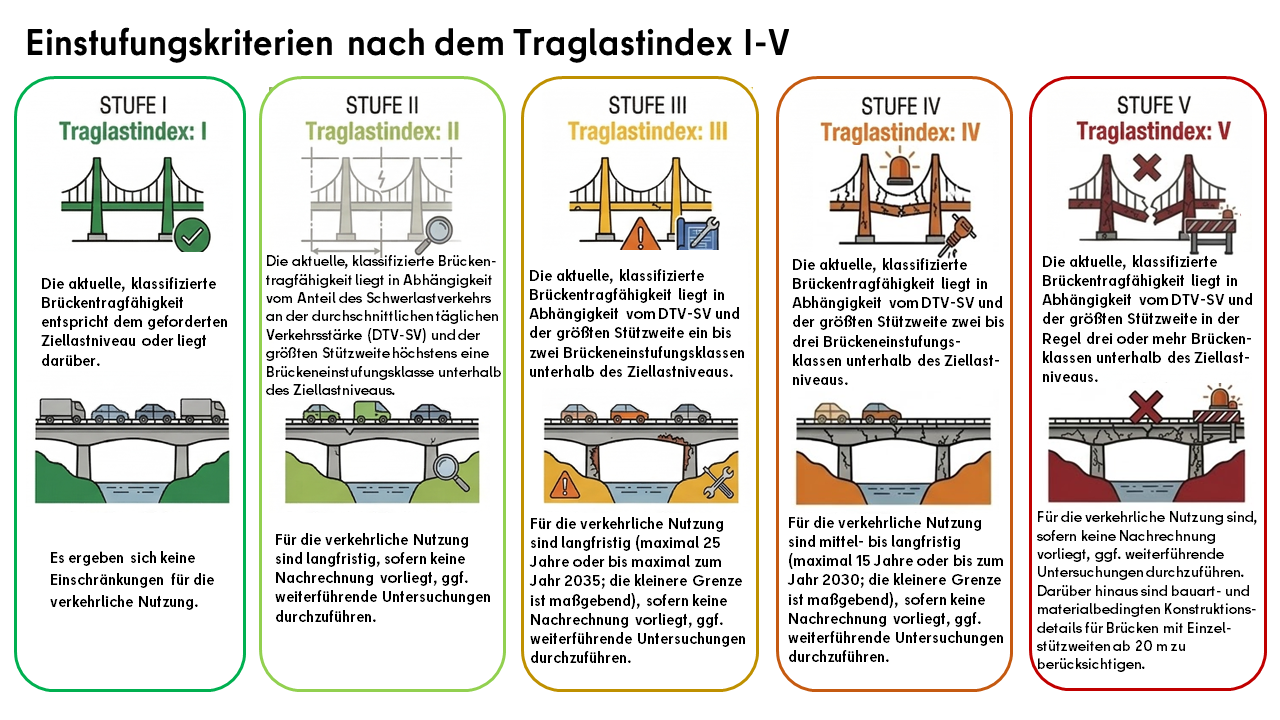

Einstufungskriterien nach dem Traglastindex I bis V

  • Grafik Einstufungskriterien als PDF

    PDF-Dokument (522.0 kB)

Brücken sind zentrale Bestandteile des Berliner Verkehrsnetzes. Regelmäßige Bauwerksprüfungen stellen sicher, dass Standsicherheit und/oder Verkehrssicherheit sowie die Dauerhaftigkeit der Bauwerke gewährleistet sind.

Sie bilden die Grundlage dafür, die Funktionsfähigkeit der Infrastruktur langfristig zu sichern, notwendige Instandhaltungsmaßnahmen frühzeitig zu erkennen und die Nutzung der Bauwerke zuverlässig aufrechtzuerhalten.

Die Ergebnisse der Prüfungen fließen in die Planung von Erhaltungsmaßnahmen und Ersatzneubauten ein, um die Leistungsfähigkeit der Verkehrsinfrastruktur nachhaltig zu gewährleisten.

Bestandsanalyse zum Brückenbestand des Landes Berlin

Ein Blick auf den aktuellen Bauwerksbestand (Stand 06/2025) verdeutlicht den bestehenden Handlungsbedarf: Die Altersstruktur der Berliner Brücken ist durch einen hohen Anteil von Bauwerken geprägt, die älter als 60 Jahre sind. Zudem existiert eine erhebliche Anzahl von Brücken, die ein Alter von über 100 Jahren erreicht haben und deren rechnerische Nutzungsdauer bereits überschritten ist.

Im Rahmen der laufenden Bauwerksprüfungen wurden zentrale Schadens- und Einflussbereiche identifiziert, die maßgeblich die Dauerhaftigkeit, Verkehrssicherheit und Standsicherheit der Bauwerke beeinflussen. Dazu zählen insbesondere:

  • Materialermüdung
  • Spannungsrisskorrosionsgefährdeter Spannstahl
  • Alkali-Kieselsäure-Reaktion im Beton
  • Konstruktive Besonderheiten an Koppelfugen bei Spannbetonbrücken
  • Stabilitäts- und Schweißnahtprobleme bei Stahlbrücken
  • Unzureichende Geländerhöhen sowie fehlende Sicherungselemente
  • Schäden an Fahrbahnbelägen und Abdichtungssystemen
  • Beeinträchtigungen des Korrosionsschutzes
  • Schäden an Lagern, Übergangskonstruktionen und Tragseilen
  • Erforderliche Betoninstandsetzungsmaßnahmen
  • Kleinere Maßnahmen zur laufenden Erhaltung und Reinigung

Diese Bestandsanalyse unterstreicht die Notwendigkeit eines systematischen, priorisierten und langfristig angelegten Vorgehens zur Sicherung und Weiterentwicklung der Berliner Brückeninfrastruktur.

Erforderliche Brückenbaumaßnahmen 2025 bis 2040

Die Auswertung der vorliegenden Bauwerksdaten, einschließlich der ermittelten Zustandsnoten sowie der Einordnung in den jeweiligen Traglastindex, zeigt einen erheblichen Handlungsbedarf im Bestand der Berliner Brückeninfrastruktur.

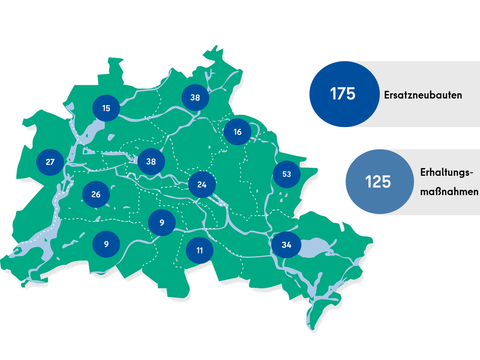

Für insgesamt 175 Bestandsbrücken ergibt sich auf dieser Grundlage die Notwendigkeit, innerhalb der kommenden 15 Jahre einen Ersatzneubau durchzuführen. Darüber hinaus besteht bei weiteren 125 Brückenbauwerken ein signifikanter Erhaltungsbedarf. Hier sind insbesondere mittlere Erhaltungsmaßnahmen sowie grundlegende Instandsetzungsmaßnahmen erforderlich, um die Dauerhaftigkeit, Verkehrssicherheit und Tragfähigkeit der Bauwerke weiterhin zu gewährleisten.

Diese Ergebnisse verdeutlichen die Dringlichkeit eines strukturierten und priorisierten Vorgehens bei der Planung und Umsetzung von Erhaltungs- und Erneuerungsmaßnahmen. Ziel ist es, die Funktionsfähigkeit der Brückeninfrastruktur langfristig sicherzustellen und den bestehenden Instandsetzungsrückstand schrittweise abzubauen.

Masterplan Brücken 2025 bis 2040

Der Masterplan Brücken 2025–2040 stellt eine grundlegende strategische Neuausrichtung in der Brückenbaupolitik dar.

Die bestehenden Abläufe in den Bereichen Finanzierung, Planung, Genehmigung und Bau wurden umfassend analysiert und bewertet. Unter Einbindung interner und externer fachlicher Beteiligter sowie im Kontext der laufenden Verwaltungsreform wurden entsprechende Optimierungspotenziale identifiziert. Auf dieser Grundlage sowie unter Berücksichtigung der fachlichen Expertise der zuständigen Senatsverwaltungen, der beteiligten Verbände und weiterer am Bau beteiligter Akteure wurden zehn Handlungsfelder mit insgesamt 54 konkreten Maßnahmenvorschlägen erarbeitet.

Im Mittelpunkt stehen folgende Handlungsansätze:

  • Priorisierung: Systematischer und nachhaltiger Abbau bestehender Instandsetzungsrückstände
  • Beschleunigung: Verkürzung von Planungs-, Genehmigungs- und Vergabeverfahren
  • Digitalisierung: Erweiterte Nutzung digitaler Instrumente im Bauwerks- und Projektmanagement
  • Nachhaltigkeit: Gewährleistung von Sicherheit, Dauerhaftigkeit und Funktionsfähigkeit der Infrastruktur

Diese bilden die Grundlage für notwendige strategische Anpassungen im Projektmanagement.
Die Umsetzung erfordert eine schrittweise politische und administrative Abstimmung, da Auswirkungen auf Vorschriften, Prozesse und Kosten zu erwarten sind. Der Masterplan ist als kontinuierlicher Entwicklungsprozess angelegt: Maßnahmen werden fortlaufend geprüft, bewertet und im Rahmen eines jährlichen Berichtswesens fortgeschrieben.

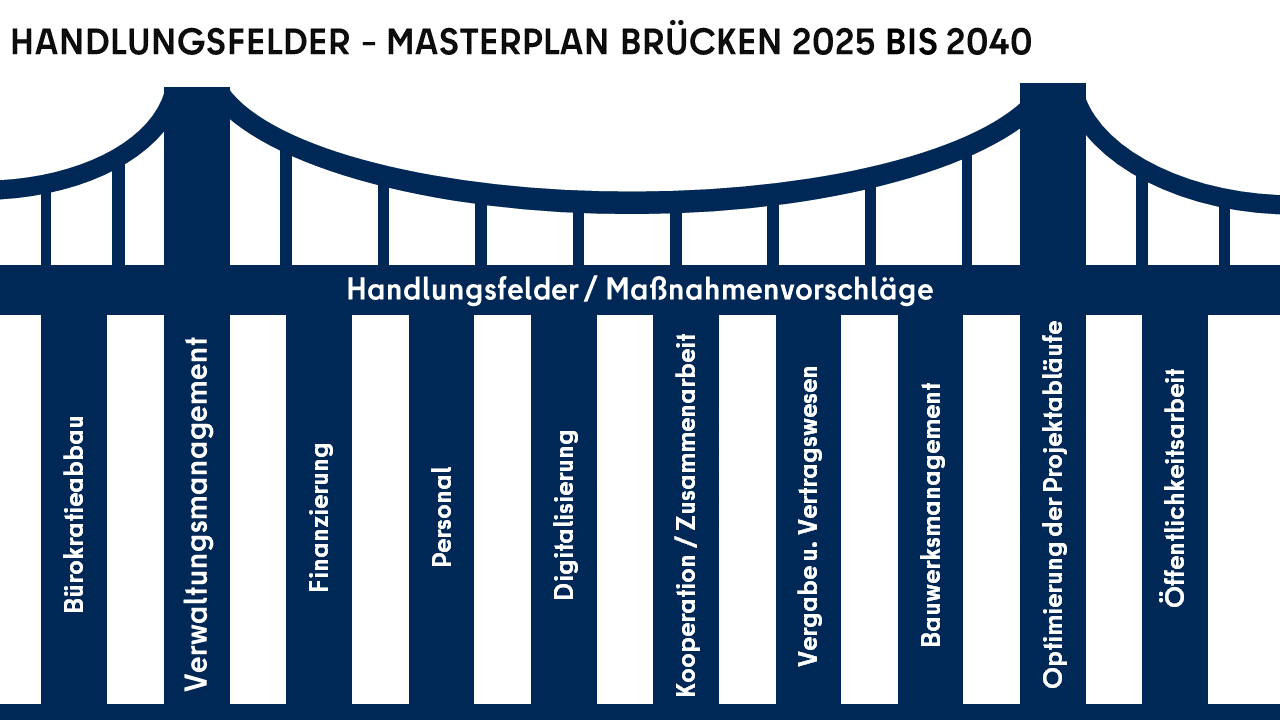

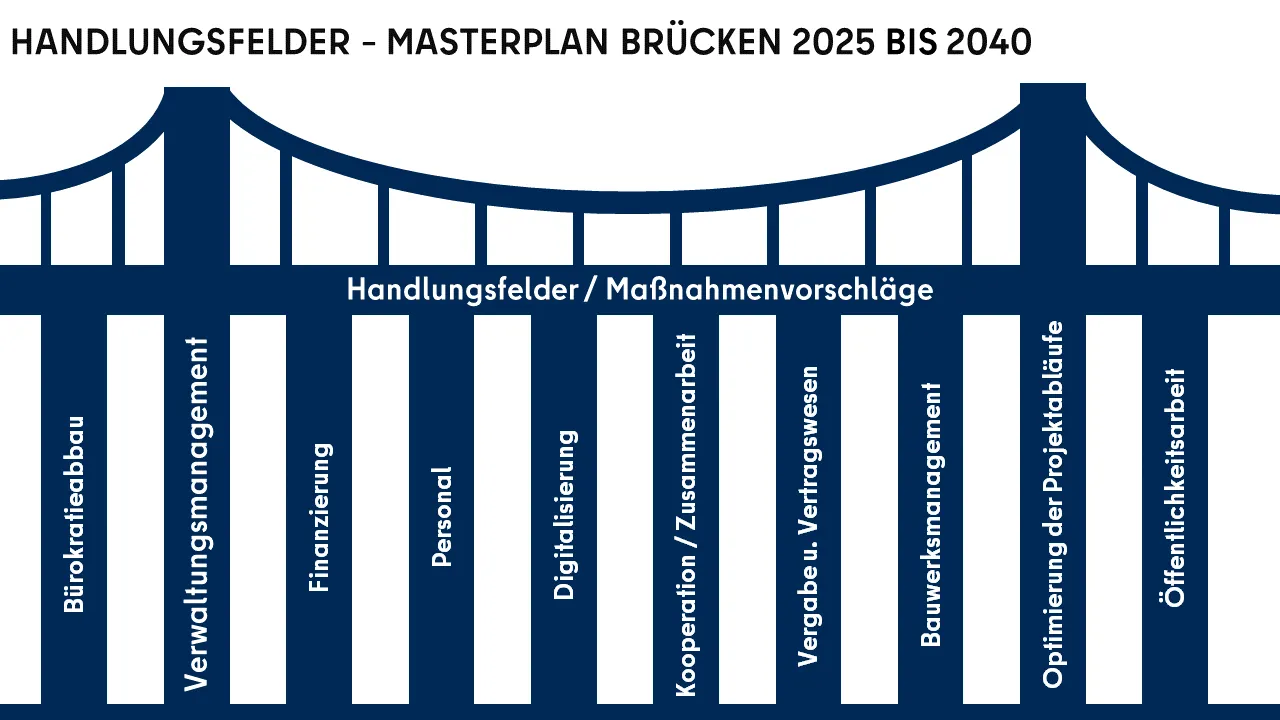

Handlungsfelder – Masterplan Brücken 2025 bis 2040

Zielsetzung

Ziel des Masterplans ist es, die Brückeninfrastruktur in Berlin zukunftsfähig auszurichten und damit die Mobilität, die wirtschaftliche Leistungsfähigkeit sowie die Lebensqualität nachhaltig zu sichern.

Auf Grundlage der fachlichen Expertise der zuständigen Senatsverwaltungen, der beteiligten Verbände sowie weiterer am Bau beteiligter Akteure wurden zehn Handlungsfelder mit insgesamt 54 konkreten Maßnahmenvorschlägen entwickelt.
Zu den wesentlichen Zielsetzungen zählen insbesondere:

  • der Abbau bürokratischer Hemmnisse
  • die Beschleunigung von Planungs-, Genehmigungs- und Vergabeverfahren
  • die verstärkte Nutzung digitaler Instrumente im Projekt- und Bauwerksmanagement
  • eine effizientere und wirtschaftlichere Umsetzung von Bauvorhaben
  • die verbesserte Steuerung, Koordination und Beschleunigung von Baumaßnahmen

Ein zentrales Element des Masterplans ist der Aufbau eines strategischen Bauwerksmanagements sowie eines digitalen Erhaltungsmanagements für Ingenieurbauwerke. Diese schaffen die Grundlage für vorausschauende Investitionsentscheidungen, tragen zur Minimierung verkehrlicher Beeinträchtigungen bei und sichern langfristig die Leistungsfähigkeit der Infrastruktur.

Der Masterplan Brücken 2025–2040 stellt ein wesentliches Instrument dar, um die Brückeninfrastruktur in Berlin nachhaltig zu stärken und einen wichtigen Beitrag zur Sicherung von Mobilität, wirtschaftlicher Entwicklung und Lebensqualität zu leisten. Mit dem Masterplan Brücken wird auch das große Potenzial ausgeschöpft, das sich aus der Vielzahl notwendiger Brückenbauprojekte ergibt, indem diese nicht nur auf das zwingend Erforderliche beschränkt werden, sondern zugleich als Chance genutzt werden, sämtliche Ziele des nachhaltigen Bauens, der Zukunftsfähigkeit und der Qualität ganzheitlich und von Beginn an konsequent umzusetzen.
