Ausführungsphase

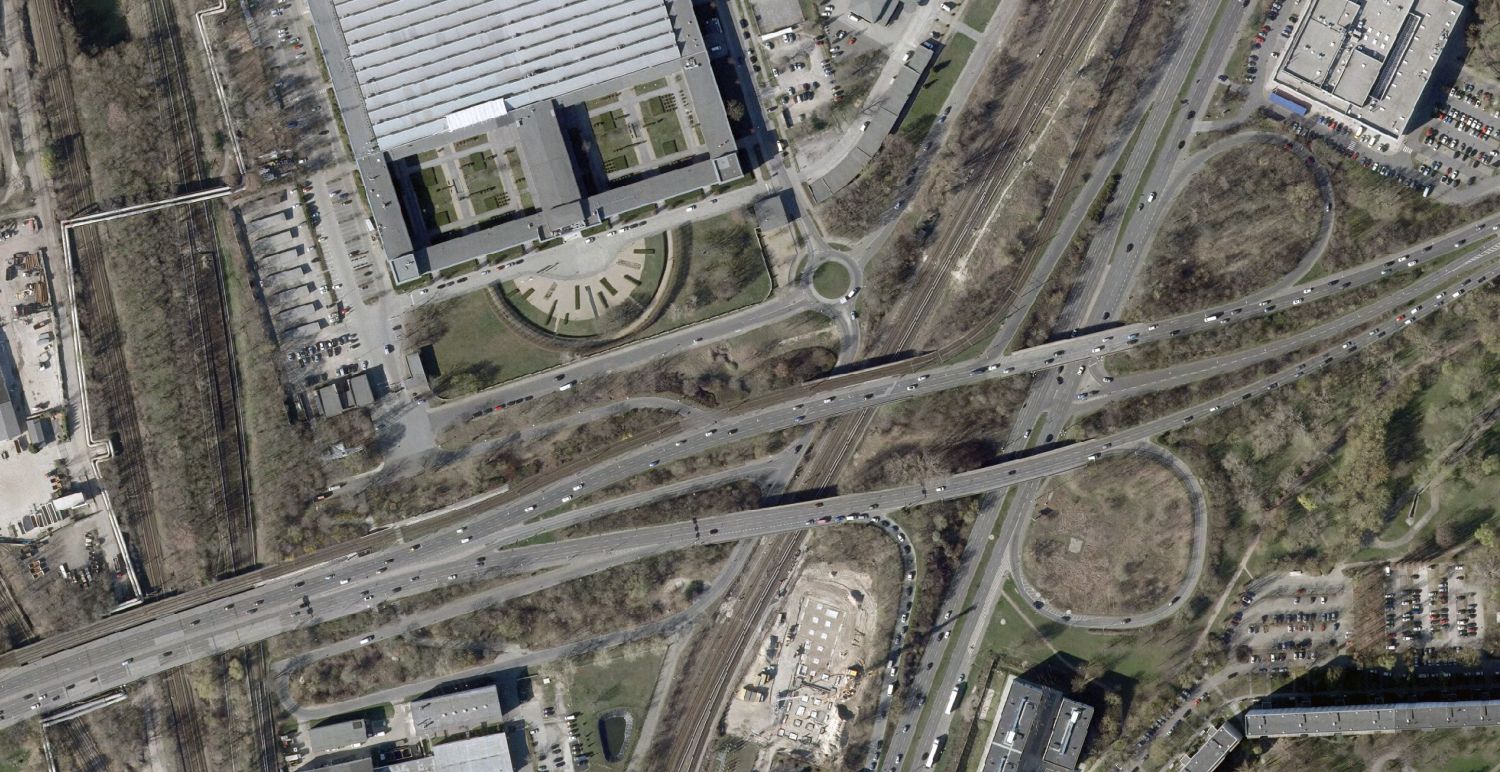

Der Verkehrsknoten Marzahn betitelt den Kreuzungsbereich der Landsberger Allee mit der Märkischen Allee und den Fern- und S-Bahn-Gleisanlagen der Deutschen Bahn im Bezirk Marzahn-Hellersdorf, Ortsteil Marzahn.

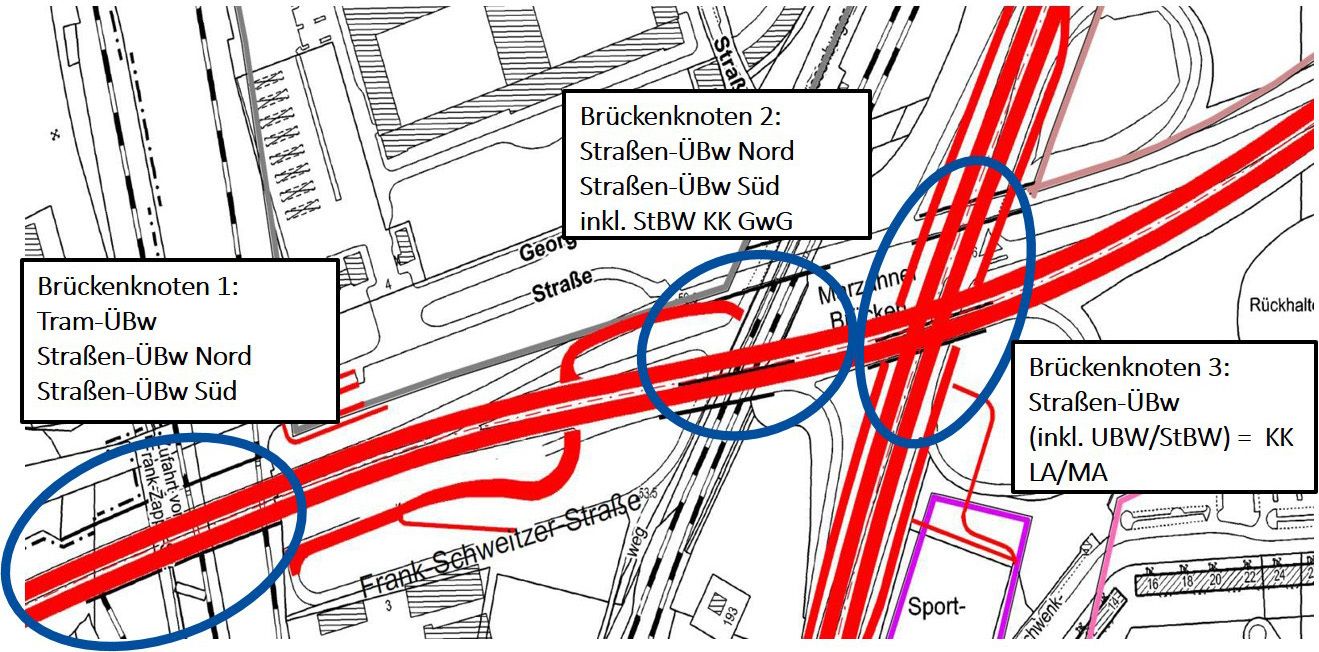

Das geplante Bauvorhaben umfasst den Neubau des Verkehrsknotens mit drei Brückenknoten und den dazugehörigen Rampen- und Verbindungsfahrbahnen sowie die Instandsetzung des Fußgängertunnels (Verkehrsknoten Marzahn). Die Trambrücke der BVG wird im Zuge der Baumaßnahme ebenfalls erneuert.

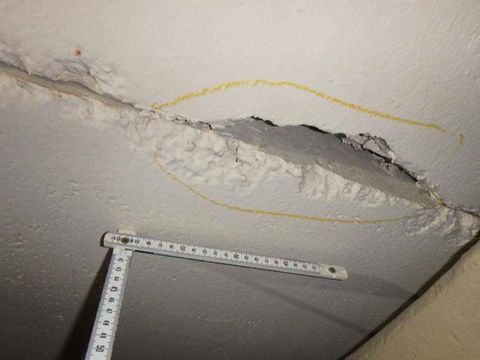

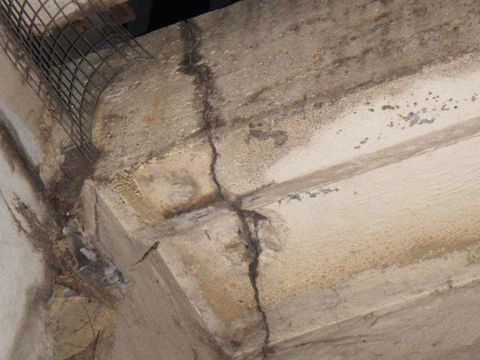

Hauptursachen für den dringenden Neubau des Verkehrsknotens sind der teils schlechte Zustand der bestehenden Brückenbauwerke, der schlechte Zustand der Verkehrsanlagen, sowie das Fehlen von Rad- und Fußwegen, die den veränderten Anforderungen an die Mobilität schon heute nicht gerecht werden können.

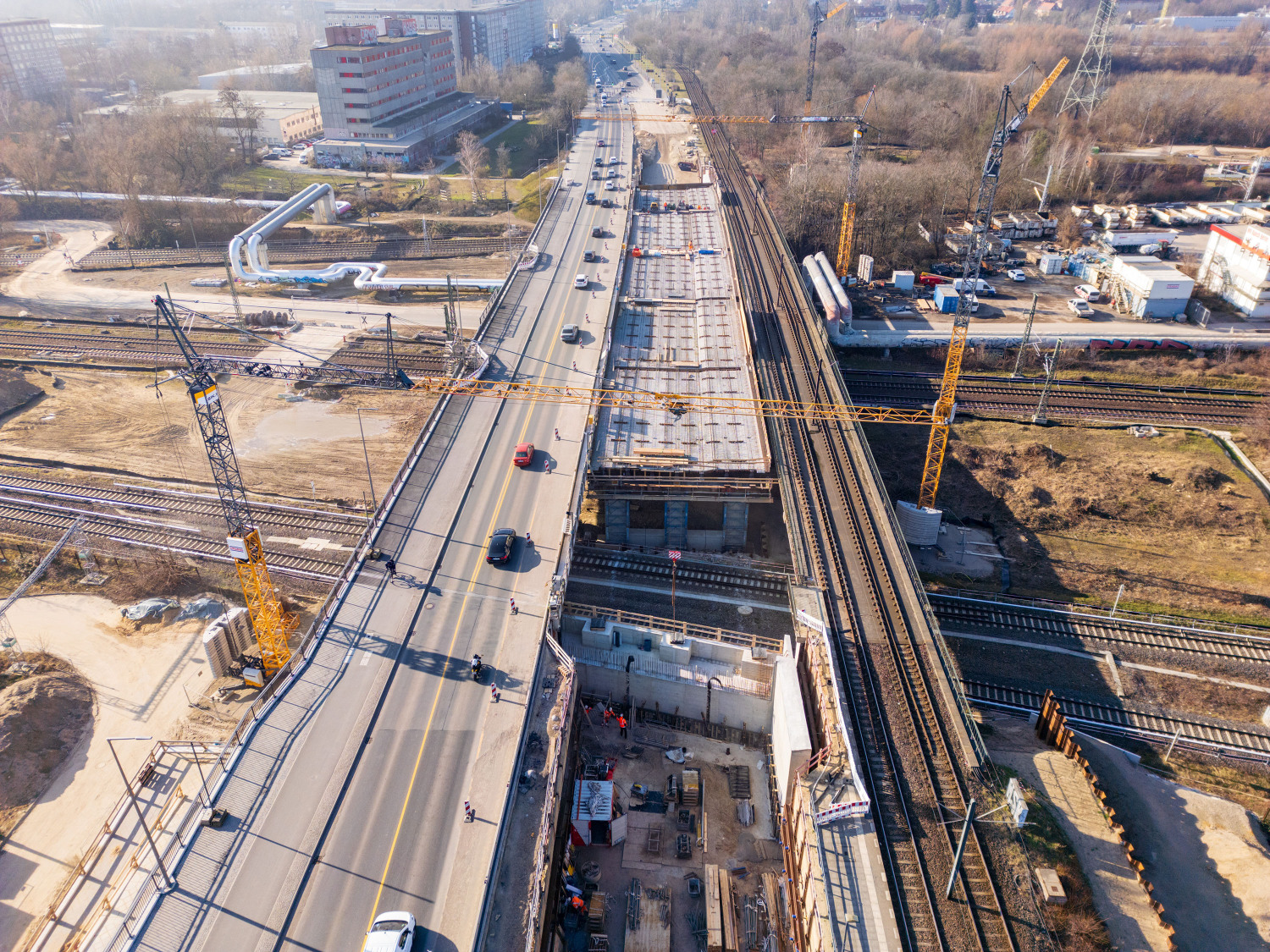

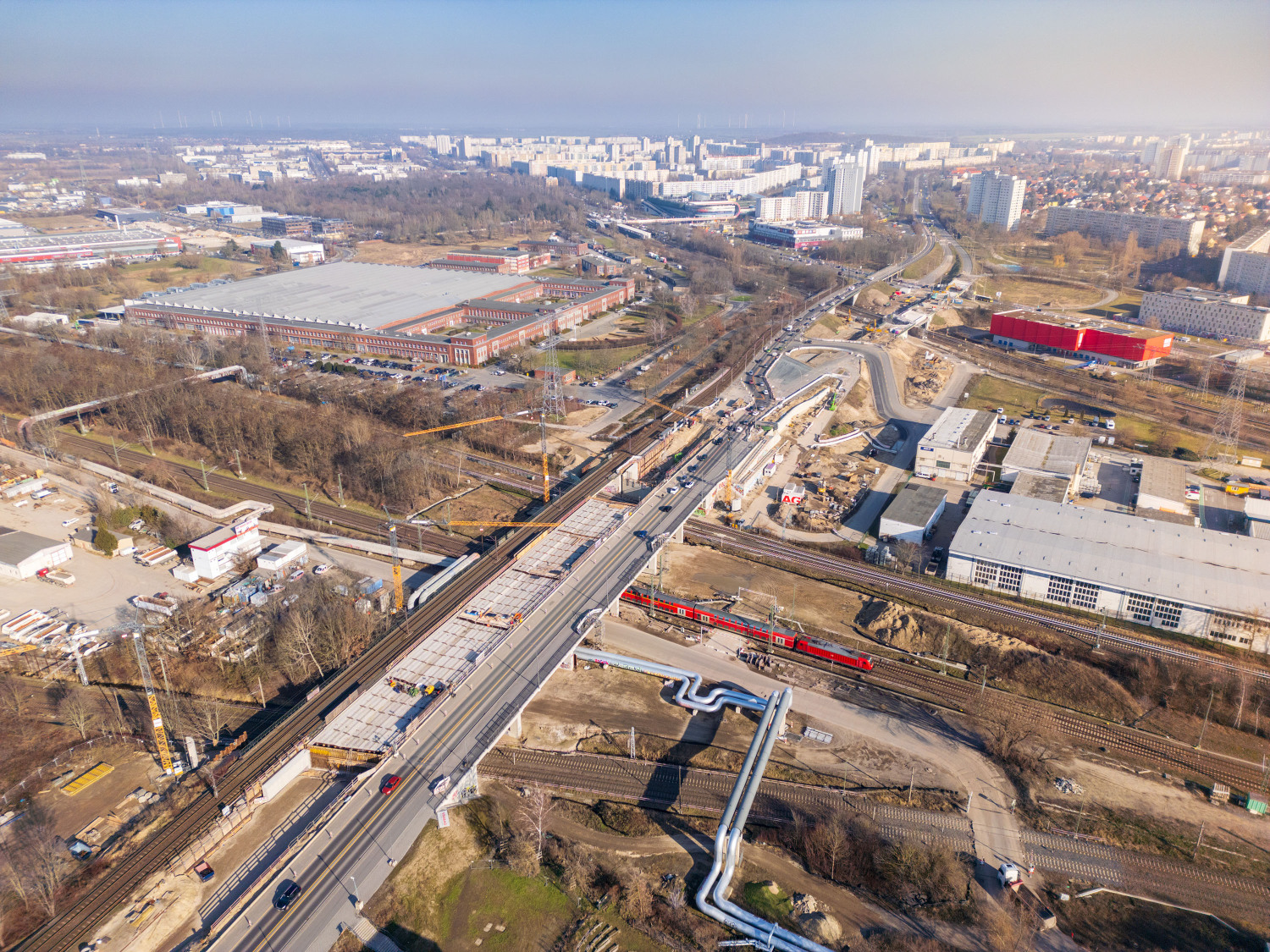

Ende 2022 konnten konkrete Bautätigkeiten gestartet werden. Die Arbeiten an den Straßenbrücken am Brückenknoten 1 sind weitgehend abgeschlossen. Auch die Rückbauarbeiten am Bestandsbauwerk der BVG-Straßenbahn, teilweise unter Sperrung der Bahn im Bereich der Gleise, konnten planmäßig durchgeführt und abgeschlossen werden. Nach Abschluss dieser Rückbauarbeiten wird die Straßenbahnbrücke neugebaut. Auf der nördlichen Straßenbrücke (mittleres Teilbauwerk) wird ab November 2025 eine provisorische Straßenbahntrasse aufgebaut, um den Straßenbahnbetrieb trotz Neubaus der Trambrücke der BVG wieder gewährleisten zu können.

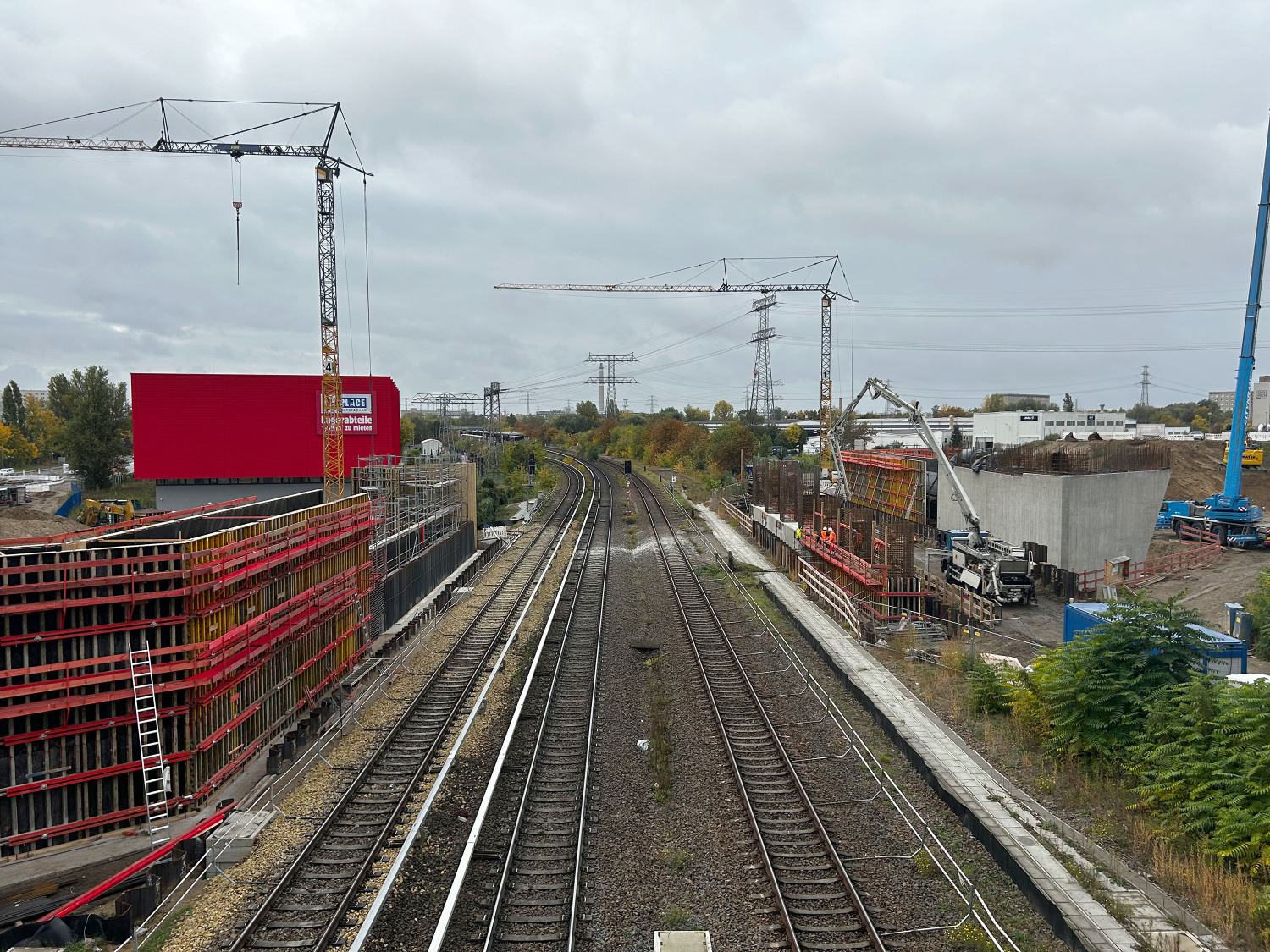

Auch an den Brückenknoten 2 und 3 laufen nach den Rückbau- und Abbrucharbeiten an den südlichen Bestandsbauwerken mittlerweile ebenfalls planmäßig die Ausführungsarbeiten für die Ersatzneubauten im Zuge der Landsberger Allee über Gleisanlagen der DB AG und der Frank-Schweitzer-Straße am Brückenknoten 2 und der Märkischen Allee am Brückenknoten 3.
Mit einer Fertigstellung des Bauvorhabens ist Ende 2029 zu rechnen.
