Klimaresiliente Hasenheide

Volkspark Hasenheide in Neukölln

Der Volkspark Hasenheide, Neuköllns größter Park, wurde in den Jahren 2023 bis 2025 umgebaut. Ziel war die Anpassung an den Klimawandel. Der Park sollte „klimaresilient“ werden, das heißt: er sollte gegenüber den Belastungen des Klimawandels widerstandsfähiger werden und flexibler darauf reagieren können.
Anlass der Maßnahme waren umfangreiche Baumschäden. Diese gingen auf die steigenden Temperaturen und sinkenden Niederschlagsmengen der vergangenen Jahre zurück. Aber auch die intensive Erholungsnutzung bewirkte Beeinträchtigungen der Vegetation und der Böden. Den Belastungen stand das herausragende Potenzial der Hasenheide für das Stadtklima, die Artenvielfalt und die menschliche Gesundheit gegenüber. Diese positiven Funktionen des Parks für die Stadt und ihre Bewohner*innen sollten erhalten werden: Die natürlichen Leistungen für das Stadtklima, die Gesundheit und Erholung der Bevölkerung sowie für die Artenvielfalt sollten stabilisiert und weiterentwickelt werden. Der „Umbau“ des Parks betraf daher insbesondere Verbesserungen des Bodens, die Einführung klimaangepasster Baumarten, den Umgang mit Regenwasser und die behutsame Nutzungslenkung.
Das Projekt wurde möglich durch die großzügige Förderung aus Bundesmitteln. Aus dem Programm „Anpassung urbaner Räume an den Klimawandel“ wurden dem Bezirk 4,95 Millionen Euro gewährt. Weitere zehn Prozent dieses Betrages steuerte der Bezirk aus eigenen Mitteln bei, so dass insgesamt ca. 5,5 Mio Euro für die „klimaresiliente Hasenheide“ zur Verfügung standen. Konzeption und Koordination der „klimaresilienten Hasenheide“ lagen beim Fachbereich Grün- und Freiflächen des Straßen- und Grünflächenamtes, Planung und Bau erfolgten durch externe Firmen.
Ob und wie die Veränderungen im Park sich bewähren werden, bleibt abzuwarten. Zahlreiche äußere Faktoren werden den Erfolg der Anstrengung in den kommenden Jahren und Jahrzehnten beeinflussen: Unter anderem werden Temperatur und Niederschläge, Massenvermehrungen von Schadorganismen, Nutzer*innenverhalten und die finanzielle Ausstattung der Kommunen über Erfolg oder Misserfolg des Projektes bestimmen.

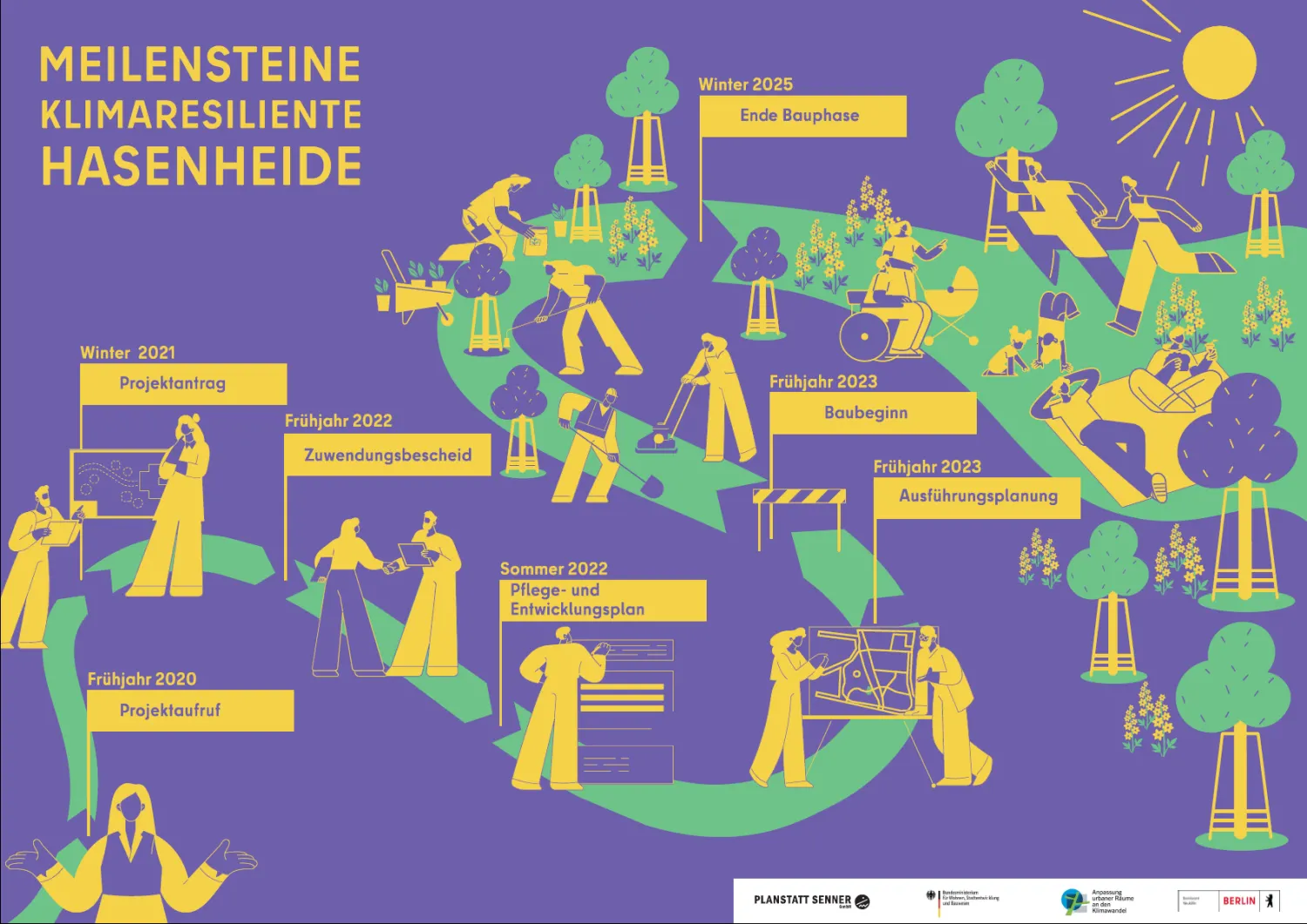

Meilensteine Klimaresiliente Hasenheide
  • Zusammenfassung Klimaresiliente Hasenheide

    Zwischen 2022 und 2025 wurde am klimaresilienten Umbau der Hasenheide gearbeitet. Hier eine kurze Zusammenfassung der wichtigsten Arbeitsschritte und Ergebnisse.

    PDF-Dokument (11.9 MB)

Tächlchenwiese Hasenheide

Daten und Fakten

* Die Projektlaufzeit erstreckt sich über die Jahre 2022 bis 2025. * 2022 wurde als Gesamtplan für das Gelände ein sogenannter Pflege- und Entwicklungsplan (PEP) erarbeitet (Büro Gruppe F). Auf Grundlage des PEP wurde 2022 und 2023 die konkrete Objektplanung erstellt (Büro Planstatt Senner). Weitere Informationen

Volkspark Hasenheide in Neukölln - Blick über Wiese

Projektbeschreibung

Der Volkspark Hasenheide, Neuköllns größter Park, gelegen in der stark verdichteten Innenstadt, soll mit dem Ziel der verbesserten Klimaresilienz umgebaut werden. Grund: umfangreiche Baumschäden und starke Beeinträchtigungen der Vegetation und der Böden durch die intensive Erholungsnutzung. Weitere Informationen

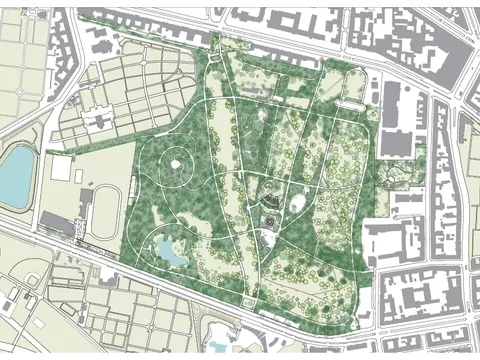

Übersichtsplan

Die Hasenheide liegt im dicht bebauten Neuköllner Norden. In ihrer Nachbarschaft finden sich einige der dichtest bebauten Quartiere Berlins. Aber auch Friedhöfe und die große Frei-fläche des Tempelhofer Feldes sind benachbart.

Von ihrer Umgebung unterscheidet sich die Hasenheide durch eine Kombination vielfältiger Eigenschaften: Sie ist öffentlich nutzbar, verfügt über Spiel- und Sportangebote, Tierpark und Teich, Berg und Tal und viele weitere attraktive Orte.

Zum besonderen Charakter der Hasenheide trägt ihr wertvoller Baumbestand bei. Im Klimawandel sind gesunde Bäume für den Fortbestand des Parks und seiner wohltuenden Effekte auf Mensch und Natur von ganz entscheidender Bedeutung. Die Pflege und Entwicklung des Baumbestandes ist deshalb ein wichtiges Ziel des Projektes „Klimaresiliente Hasenheide“ – sie tragen dazu bei, die Auswirkungen des Klimawandels für die Hasenheide zu mildern.

Der Übersichtsplan zeigt in Dunkelgrün die bestehenden Bäume und Sträucher. Hellgrün sind die Bäume dargestellt, die in den Jahren 2023 bis 2025 neu gepflanzt werden.

Bauabschnitte

Der Umbau der Hasenheide erfolgt in mehreren Bauabschnitten.

  • Ein erster Bauabschnitt wurde im Frühling 2023 realisiert. Er betraf nur kleine Flächen und diente der Erprobung verschiedener Techniken, Materialien und Arbeitsabläufe.
  • Der zweite Bauabschnitt wurde im Herbst 2024 begonnen und soll im Frühling 2025 fertiggestellt werden. Hier werden Leitungen für die Bewässerung der neu zu pflanzenden Gehölze gebaut. Die Erkundung der Grundwasserqualität beanspruchte viel Zeit und macht nun, wegen der Verschmutzung des Grundwassers, die Ergänzung des Trinkwasserleitungsnetzes erforderlich.
  • Der dritte Bauabschnitt erstreckte sich über das gesamt Jahr 2024. Es wurden Bäume und Sträucher gepflanzt sowie Ansaaten vorgenommen. Außerdem wurden Böden verbessert, die Versickerung des Regenwassers gefördert, Bänke aufgestellt und einzelne Eingangsbereiche aufgewertet.
  • Ähnliche Veränderungen werden im vierten Bauabschnitt vorgenommen. Er wird seit Jahresbeginn 2025 bis zum Sommer 2025 umgesetzt. Neben den oben genannten Maßnahmen wer-den außerdem Hecken und Benjeshecken angelegt sowie Lichtungen der Rixdorfer Höhe mit Forstpflanzen bepflanzt. Mit dem vierten Bauabschnitt wird der Umbau der Hasenheide im Rahmen des Bundesprogramms „Anpassung urbaner Räume an den Klimawandel“ abgeschlossen.
  • Übersichtsplan der Bauabschnitte

    PDF-Dokument (3.1 MB)

Bauzäune und Nutzbarkeit

Während der Bauarbeiten bleibt der Volkspark Hasenheide für alle Nutzer:innen geöffnet.

Sowohl die Sicherheit der Parkbesucher:innen als auch das Gelingen des Umbaus machen aber die Aufstellung von Zäunen erforderlich.

Für den vierten Bauabschnitt werden ab Januar die Tälchenwiese sowie Teile der Rixdorfer Höhe und ihrer Ausläufer eingezäunt. Außerdem werden am Parkeingang gegenüber Gräfe-/Fichtestraße Bauzäune aufgestellt. Abhängig vom Fortschritt der Arbeiten müssen die Zäune bis zum Herbst 2025 stehen bleiben.

Die blauen Linien zeigen den vermutlichen Verlauf der Bauzäune. Die in den Jahren 2023 und 2024 eingezäunten Bereiche sind wieder frei zugänglich.

  • Bauzäune und ihre Nutzbarkeit

    PDF-Dokument (1.0 MB) - Stand: 12/2024

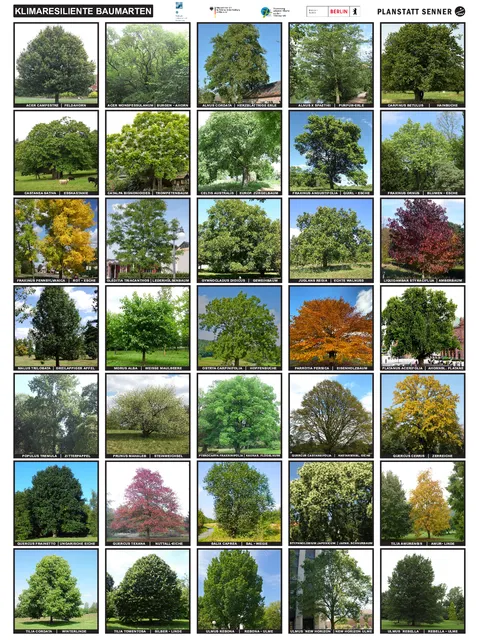

Klimaresiliente Baumarten

Die Forschung hat sich in den vergangenen beiden Jahrzehnten zunehmend mit der Frage befasst, welche Baumarten den Auswirkungen des Klimawandels am besten trotzen können. Die Ergebnisse dieser Untersuchungen und Erprobungen sind Grundlage für die Pflanzenauswahl im Volkspark Hasenheide.

Neben der Eignung für die gegenwärtigen und zukünftigen klimatischen Bedingungen spielen für die Auswahl auch die Ansprüche an den Boden, die Herkunft, Form und Wuchseigenschaften, das Angebot für Insekten u.a. Kriterien eine Rolle.

Im Hinblick auf zunehmende Hitze und Trockenheit können nicht nur heimische Gehölze verwendet werden, dennoch wurden diese soweit als möglich bevorzugt.

  • Verwendete Bäume

    PDF-Dokument (117.0 kB) - Stand: 06/2025

Baumgruben

Das Gedeihen von Bäumen hängt u.a. von den Bedingungen ab, die den Baumstandort prägen. Die Bodenverhältnisse sind hier ein wesentlicher Faktor. Je besser Baum und Boden harmonieren, desto nachhaltiger ist die Baumpflanzung.

Städtische Böden sind vielfach kulturell überformt. In der Hasenheide sind die Böden z.B. durch die intensive Nutzung verdichtet, sie enthalten Trümmerschutt oder sind durch Nährstoffeinträge und Grabungsarbeiten verändert. Die genannten und andere Faktoren stellen Einschränkungen für das Wachstum von Bäumen dar. Deshalb soll der Boden speziell dort verbessert werden, wo Bäume gepflanzt werden.

Forschung und Fachdiskussion über angemessene Größen und Ausgestaltung von Baumgruben sind im Fluss. Für die Hasenheide wurden mehrere Baumgrubentypen entwickelt (s. die folgenden Seiten). Sie unterscheiden sich vor allem im Hinblick auf die verwendeten Substrate und Zusätze sowie auf die Gestaltung der Sohle. Diese besteht entweder aus dem anstehenden Boden oder aus einer eingebrachten wasserstauenden Tonschicht oder aus Zylindern, die mit – Splitt und Pflanzenkohle gefüllt – die Durchwurzelung in die Tiefe befördern sollen.

Ziel ist es, einerseits optimale Wachstumsbedingungen gerade für die jungen Bäume zu schaffen, andererseits aber den sogenannten Blumentopfeffekt, d.h. die Beschränkung des Wurzelwachstums auf die Baumgrube, zu verhindern. Die Baumwurzeln sollen, u.a. auch durch die Herstellung eines weichen Übergangs zum anstehenden Boden, in die Lage versetzt werden, über die Baumgrube hinaus zu wachsen. Sie sollen den Baum langfristig am Standort verankern. Nach der Überwindung der sensibleren Jugendphase soll der gesunde Baum in die Lage versetzt werden, mit den weniger optimalen Bodenverhältnissen der Umgebung zurechtzukommen.

Ob dieser Versuch, der nachhaltigen Etablierung von Bäumen an ihrem Standort gelingt, und welcher Baumgrubentyp hierfür besonders gute Voraussetzungen bietet, wird in einem langjährigen Monitoring beobachtet.

  • Baumgrube Detaildarstellung

    PDF-Dokument (772.6 kB)

Umgang mit Regenwasser

Das Budget für die dauerhafte Pflege und Unterhaltung der Hasenheide ist seit etwa zwei Jahrzehnten gering. Deshalb muss das SGA sich in seiner täglichen Praxis auf solche Arbeiten konzentrieren, die – wie etwa die Beseitigung von Totholz aus Baumkronen – aus Sicherheitsgründen bewältigt werden müssen. Zunehmend mussten in der Vergangenheit solche Probleme vernachlässigt werden, die keine unmittelbaren Gefährdungen darstellten. Dazu zählt etwa der Umgang mit Niederschlagswasser und der Zustand der Wege.

Die Oberfläche von wassergebundenen Wegedecken muss regelmäßig gepflegt werden. Geschieht dies nicht, entwickeln sich Unebenheiten und Pfützen, die ihrerseits weitere Schäden hervorrufen. Auch der Übergang von Wegen zu Vegetationsflächen bedarf der Unterhaltung: Es muss gewährleistet sein, dass Niederschlagswasser, das auf befestigten Flächen auftrifft, in die Vegetationsflächen fließen kann.

Sowohl Wege als auch ihr Anschluss an benachbarte Vegetationsflächen sind in der Hasenheide in schlechtem Zustand. Allerdings lässt sich die Grundsanierung von Wegen mit den Zielen des Förderprogramms nicht vereinbaren. Demgegenüber ermöglichen geringfügige Interventionen die entscheidende Verbesserung des beschriebenen Problems. Die folgenden Details stellen dar, wie jeweils kleinräumig das Wasser von befestigten Flächen in Vegetationsflächen abgeleitet wird.

Diese Maßnahmen dienen sowohl der Verbesserung der Aufenthaltsqualität als sie auch die Nutzung der knappen Ressource Wasser verbessern.

  • Regenwasser-Ableitung durch Randabsenkung der Einfassung

    PDF-Dokument (727.3 kB)

Machbarkeitsstudie Schwimmbadwasser

Im Rahmen des Projektes „Klimaresiliente Hasenheide“ wurde untersucht, ob es möglich wäre, das Was-ser des benachbarten Sommerbades für die Bewässerung der Hasenheide zu nutzen. Dem an sich nahe-liegenden Gedanken stehen zahlreiche Hindernisse entgegen. Diese sind rechtlicher und administrativer Natur, sie betreffen Eigentums-, technische und finanzielle Fragen sowie den großen Komplex des Um-welt-, Natur- und Gesundheitsschutzes.
Die Machbarkeitsstudie kommt zum Ergebnis, dass die Verwendung von Betriebswasser des Columbi-abads in der Hasenheide prinzipiell möglich ist. Für zahlreiche der offenen Fragen wurden Lösungswege aufgezeichnet. Die Studie muss nun bis zur Anwendungsreife vertieft werden. Dieser komplexe Prozess kann nicht im Rahmen des Hasenheiden-Projektes erfolgen, soll aber durch dieses zumindest angestoßen werden.

  • 2026_01_14_Machbarkeitsstudie_Betriebswassernutzung

    PDF-Dokument (5.3 MB)

Attraktive Eingangsbereiche

Die Verbesserung der Ökosystemleistungen des Parks, also der Leistungen, die die Natur in Gestalt des Volksparks Hasenheide für die Stadt und ihre Bewohner:innen erbringt, ist ein wichtiges Ziel des Umbaus der Hasenheide. Hier geht es u.a. um die Frischluftproduktion und die kühlende Wirkung auf umgebende Quartiere und den Park selbst. Möglich wird die Ökosystemleistung „Frischluftproduktion“ u.a. durch eine gesunde Vegetation.

Das Einbringen von Gehölzen, die höhere Temperaturen und vermehrte Trockenheit ertragen können, ist deshalb ein zentraler Baustein für die Verbesserung der Ökosystemleistungen. Damit aber die Parkbesucher:innen sich eingeladen fühlen, von den angenehmeren Temperaturen im Park zu profitieren, werden die Eingangsbereiche zum Volkspark aufgewertet.
Im dritten Bauabschnitt (2024) waren hiervon zwei Eingänge am Columbiadamm (gegenüber Columbiabad, nahe Fontanestraße) betroffen sowie eine Fläche nahe der Lucy-Lameck-Straße (schon Richtung Parkinneres gelegen, oberhalb des dortigen Spielplatzes).

Die Bestandsvegetation wird durch Stauden und Sträucher ergänzt, außerdem werden vorhandene Trampelfade befestigt. Im Hinblick auf heiße Sommertage, in denen der Park eine wichtige kühlende Ressource bildet, werden Bänke aufgestellt, um auch weniger mobilen Menschen, die ggf. besonders anfällig für die Belastungen durch sommerliche Hitze sind, den Aufenthalt im Park zu ermöglichen.

Im vierten Bauabschnitt (2025) wird ein weiterer Eingangsbereich überarbeitet. Am Eingang beim Minigolfplatz (Straße Hasenheide, gegenüber Fichte- und Gräfestraße) wird ein Trampelpfad aufgehoben, die Fläche wird durch einen Zaun geschützt und es werden Sträucher gepflanzt.

  • Planung Eingangsbereiche

    PDF-Dokument (6.0 MB)

  • Eingang Nord

    PDF-Dokument (1.7 MB) - Stand: 12/2024

Schutzmaßnahmen

Der Umbau der Hasenheide mit dem Ziel der verbesserten Klimaresilienz erfolgt in einem bestehenden Park. Alle Maßnahmen müssen deshalb an der Tragfähigkeit des Bestandes orientiert werden. Dieser Bestand ist empfindlich, sein Fortbestand ist entscheidend für das Gelingen des Projektes.

Baustelleneinrichtungen und Maschineneinsatz müssen deshalb so organisiert werden, dass Schäden am Bestand vermieden werden. Dem dienen verschiedene Maßnahmen:

  • Das Maximalgewicht der in Vegetationsflächen eingesetzten Baumaschinen wird mit 2,8 Tonnen festgesetzt. Im vierten Bauabschnitt dürfen die ohnehin schon stark verdichteten Flächen der Tälchenwiese auch mit schwererem Gerät befahren werden.
    *Traufbereiche von Bäumen werden nicht befahren.
  • Zur Minderung der Bodenverdichtung erfolgt das Befahren von Vegetationsflächen über lastverteilende Platten.

Zum Schutz gegen Schäden durch intensive Erholungsnutzung werden die Bereiche, in denen Bodenverbesserung, Anpflanzungen und Aussaaten vorgenommen wurden, anschließend mehrere Monate lang eingezäunt.

Der Umgang mit den genannten Maßnahmen wird im Folgenden beispielhaft anhand eines Teilbereiches der Hasenheide dargestellt.

  • Schutzmaßnahmen am Beispiel Alter Baumhain West

    PDF-Dokument (1.3 MB)

Der Pflege- und Entwicklungsplan als Gesamtkonzept

Der Umbau der klimaresilienten Hasenheide wird in mehreren Planungsschritten vorbereitet.

Grundlage der Bau- und Pflanzmaßnahmen ist die am Detail orientierte Objektplanung. Sie bestimmt z.B. Baumarten, Pflanzorte oder Substratmischungen.

Über solche Detaillösungen hinaus erfordern aber die Größe des Parks, die Vielfalt der Einflüsse und die Wechselwirkungen dieser Einflussfaktoren die systematische Vorbereitung der kleinteiligen objektplanerischen Entscheidungen.

Zu diesem Zweck wurde als Analyse übergeordneter Zusammenhänge und als Überblick über den gesamten Park ein sogenannter Pflege- und Entwicklungsplan (PEP) erstellt. Er untersucht die Ausgangsbedingungen in der Hasenheide, das heißt z.B. die Böden, die vorhandene Vegetation oder die Nutzung und zeigt Entwicklungsmöglichkeiten auf. Außerdem macht er Vorschläge für die mittel- und langfristige Pflege des Parks.

  • Pflege- und Entwicklungsplan (Broschüre)

    PDF-Dokument (18.4 MB)

  • Pflege- und Entwicklungsplan (Kartenübersicht)

    PDF-Dokument (7.4 MB)
