Grundschule am Windmühlenberg (05G24)

Grundschule am Windmühlenberg in Gatow
Bild: Bezirksamt Spandau

Anschrift:
Am Kinderdorf 23, 14089 Berlin
(Schulplanungsregion Gatow)

aktuelle Schülerzahl: 311*
Kapazität in Zügen: 1,5

(*SenBJF, Stand 04.09.2020)

Gesamtvision
Die im Ortsteil Gatow gelegene Grundschule am Windmühlenberg ist eine 2-zügig organisierte Grundschule, deren Raum- und Platzkapazität jedoch nur bei 1,5 Zügen liegt. Um dieses Defizit auszugleichen, sind in den kommenden Jahren neben der Gesamtsanierung auch umfangreiche Erweiterungsmaßnahmen für die Schulanlage geplant.

Der erste Schritt sieht den Abriss des maroden Anbaus aus dem Jahr 1984 vor. Dieser wird anschließend durch einen deutlich größeren Neubau zur Unterrichtsversorgung ersetzt. Im nächsten Schritt soll das Bestandsgebäude saniert und barrierefrei umgebaut werden. Um den notwendigen Raumausgleich für diese gesamte Bauphase zu schaffen, wurde zum Schuljahr 2020/21 ein zweigeschossiger Containerbau mit 8 Unterrichts- und 2 Teilungsräumen auf dem Schulgelände errichtet.

Sobald die Bestandssanierung abgeschlossen ist, kann der Container wieder abgebaut und an selber Stelle ein Mehrzweckgebäude inklusive Mensa und Verteilerküche errichtet werden. Ziel ist es, die derzeit am Standort Alt-Gatow 54 organisierte ergänzende Förderung und Betreuung (Hort) zurück aufs Schulgelände zu holen. Parallel zu diesem abschließenden Bauvorhaben ist auch die Neugestaltung der Freiflächen angedacht. Bis etwa 2026 soll die komplette Schulanlage fertiggestellt sein.

Bisherige Maßnahmen

BSO Icon Fertigstellung

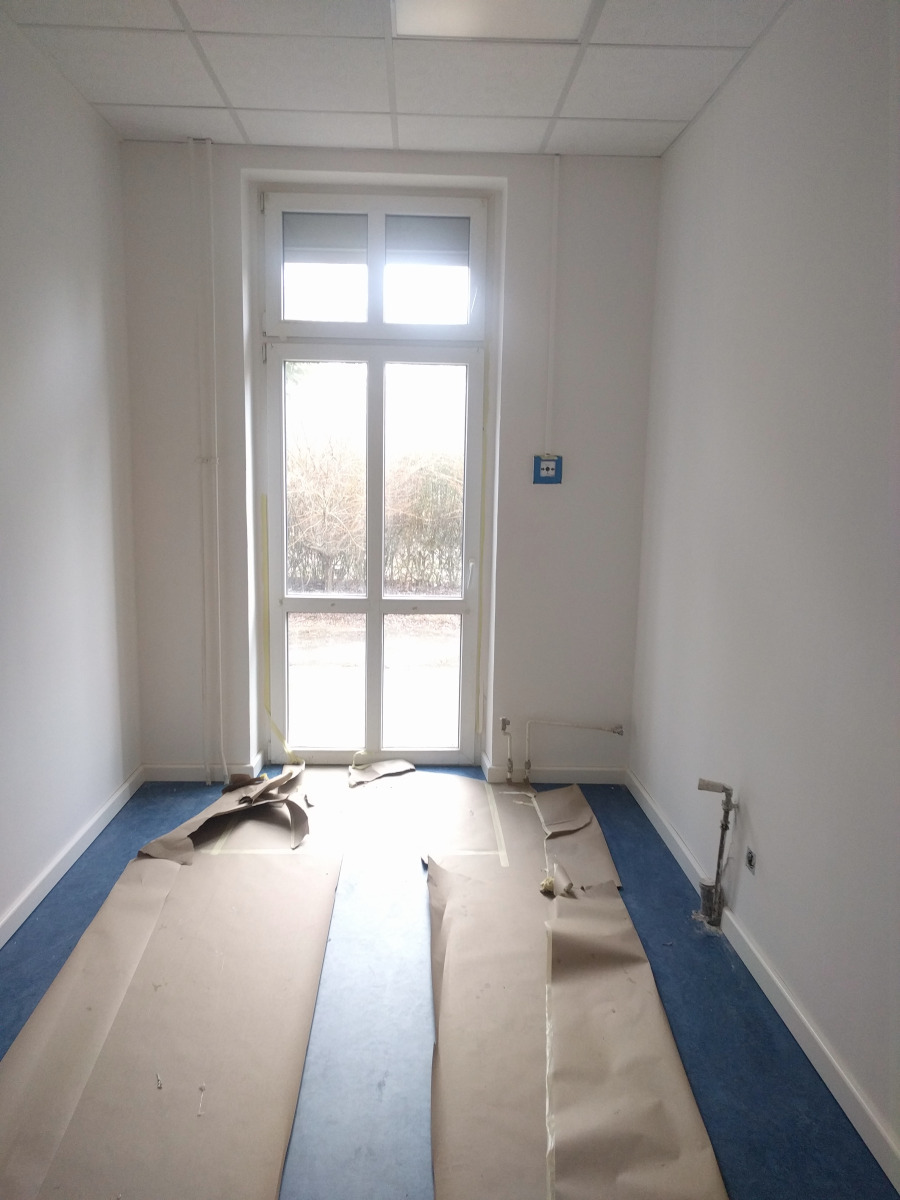

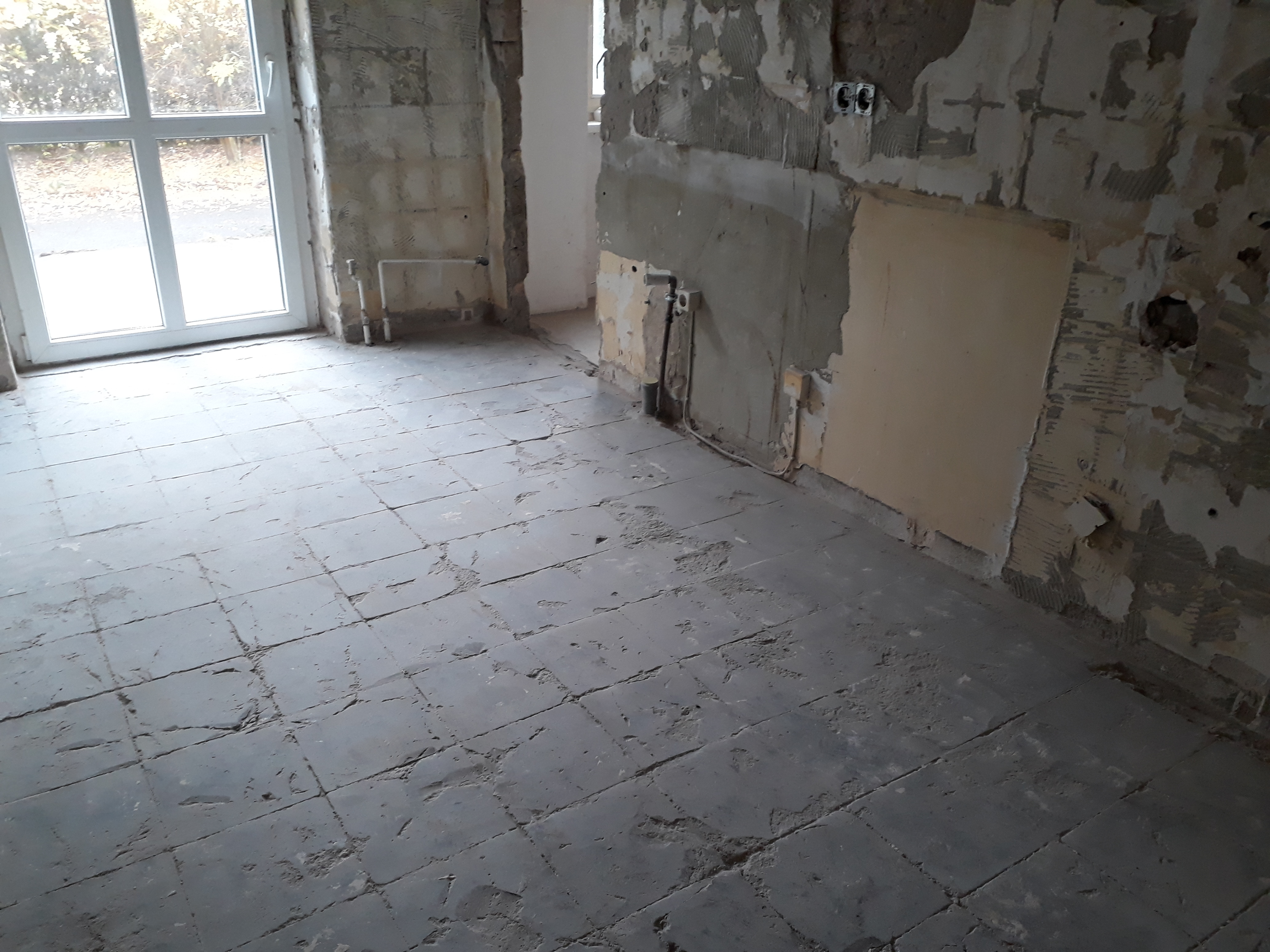

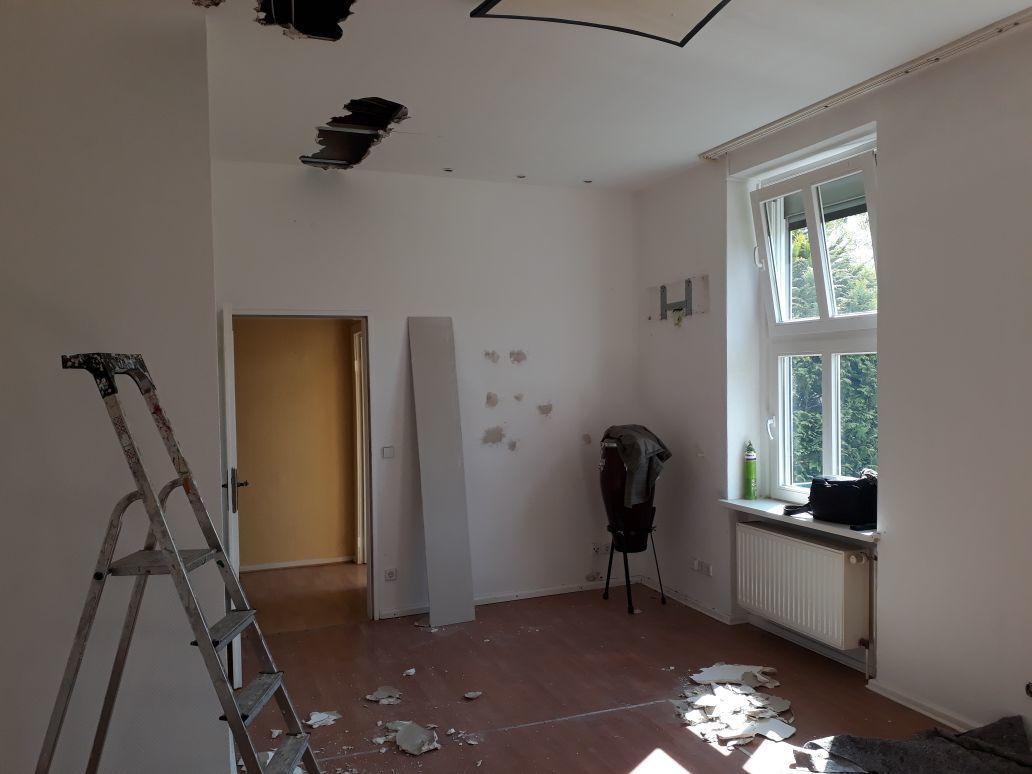

Abgeschlossene Maßnahme: Umbau ehemalige Hausmeisterdienstwohnung zu einem Klassenraum und einem Erste-Hilfe-Raum
Projekt-/Bauleitung: Bezirk / freischaffender Architekt
Kosten: ca. 50 Tsd. Euro
Finanzierung: bauliche Unterhaltung Bezirk
Baustart: Oktober 2018
Fertigstellung: März 2019

BSO Icon Fertigstellung

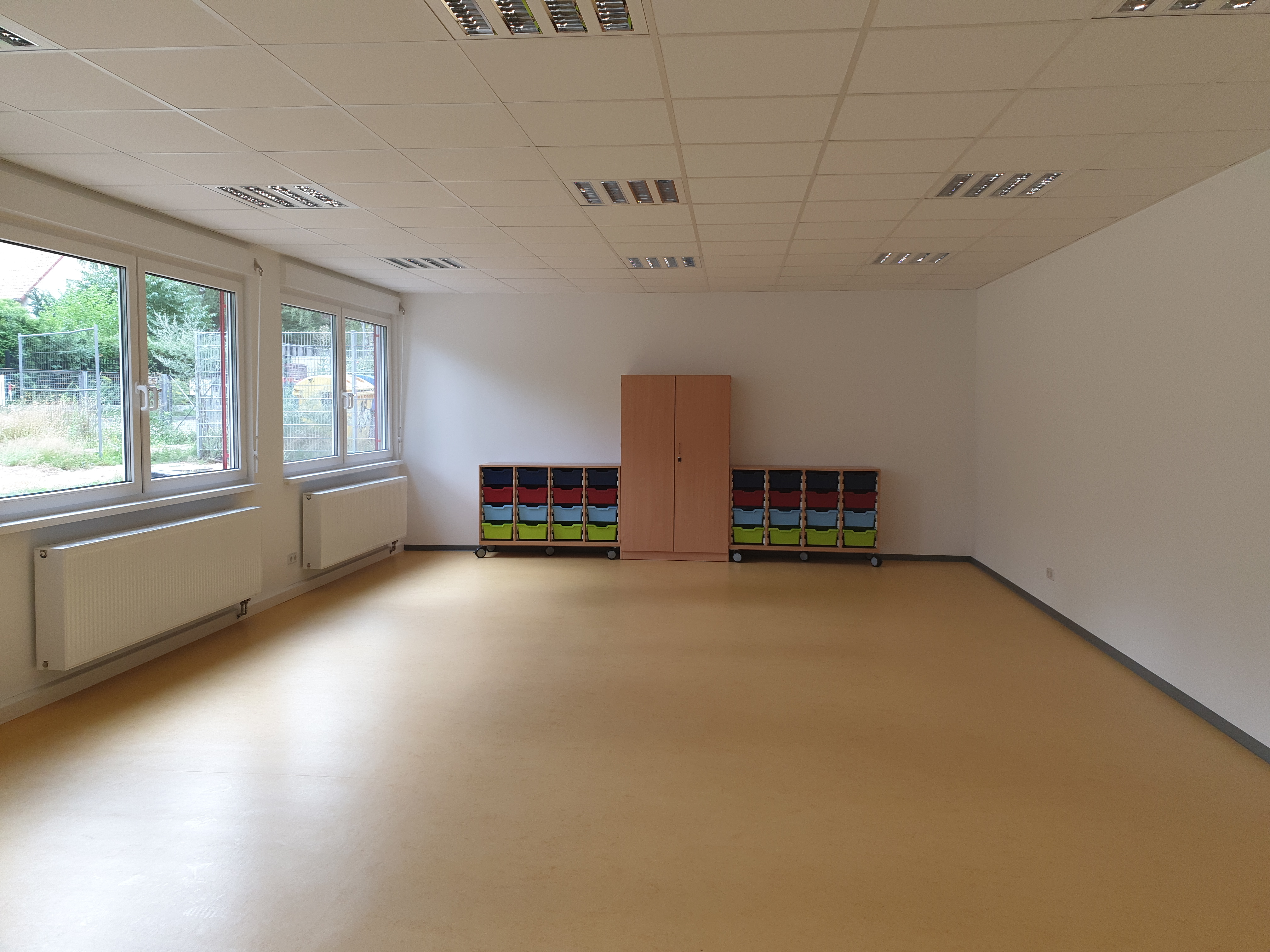

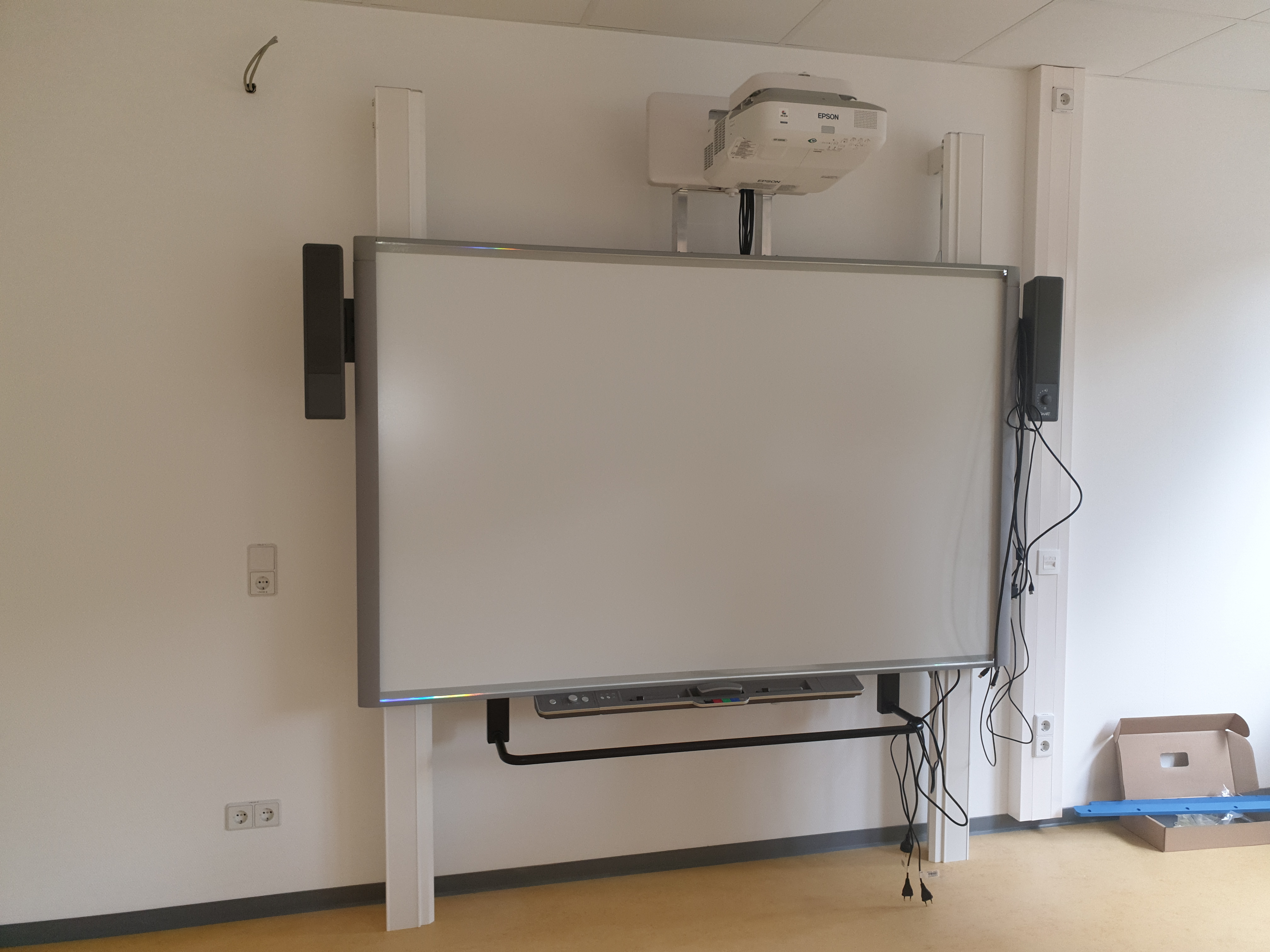

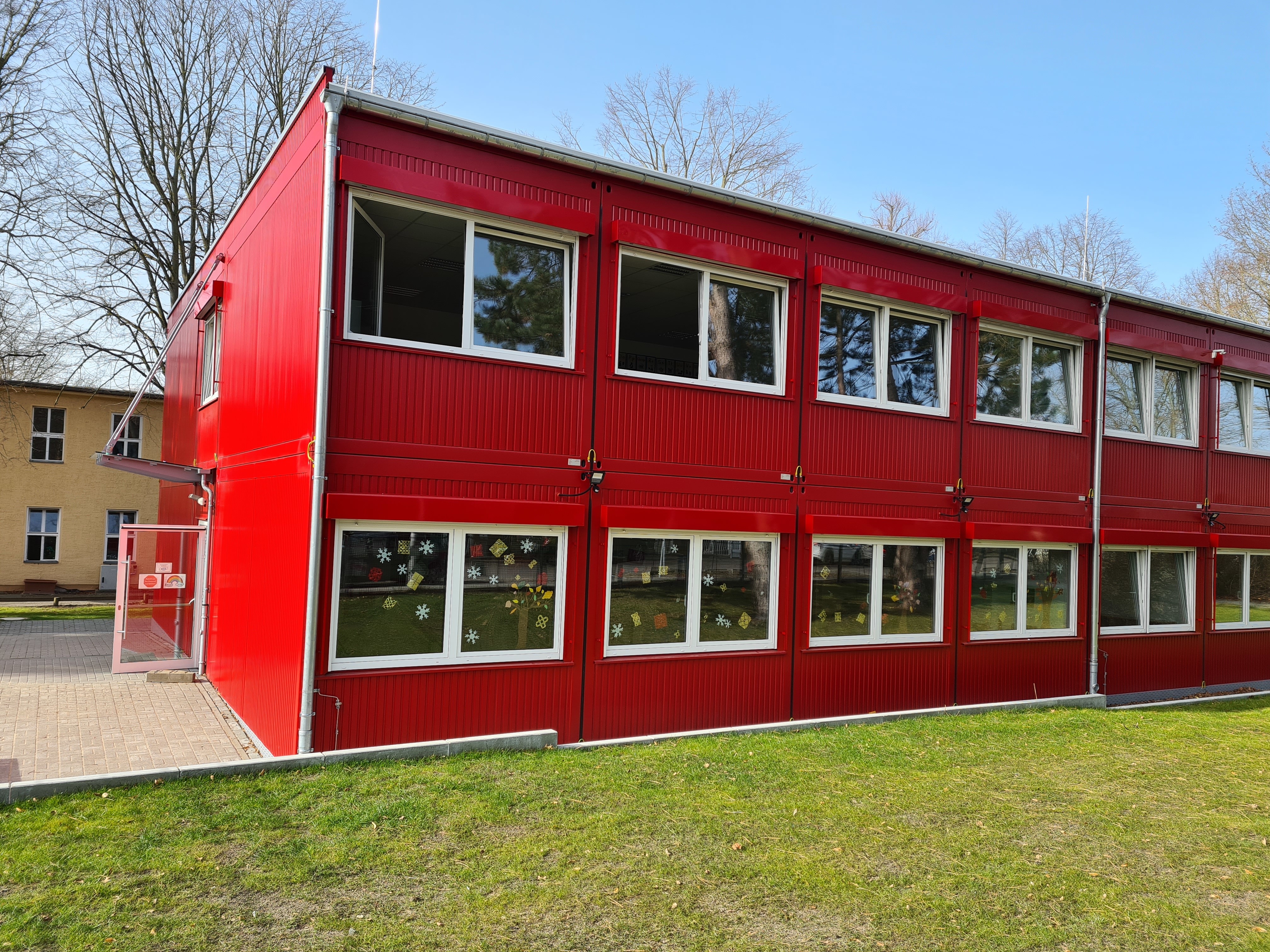

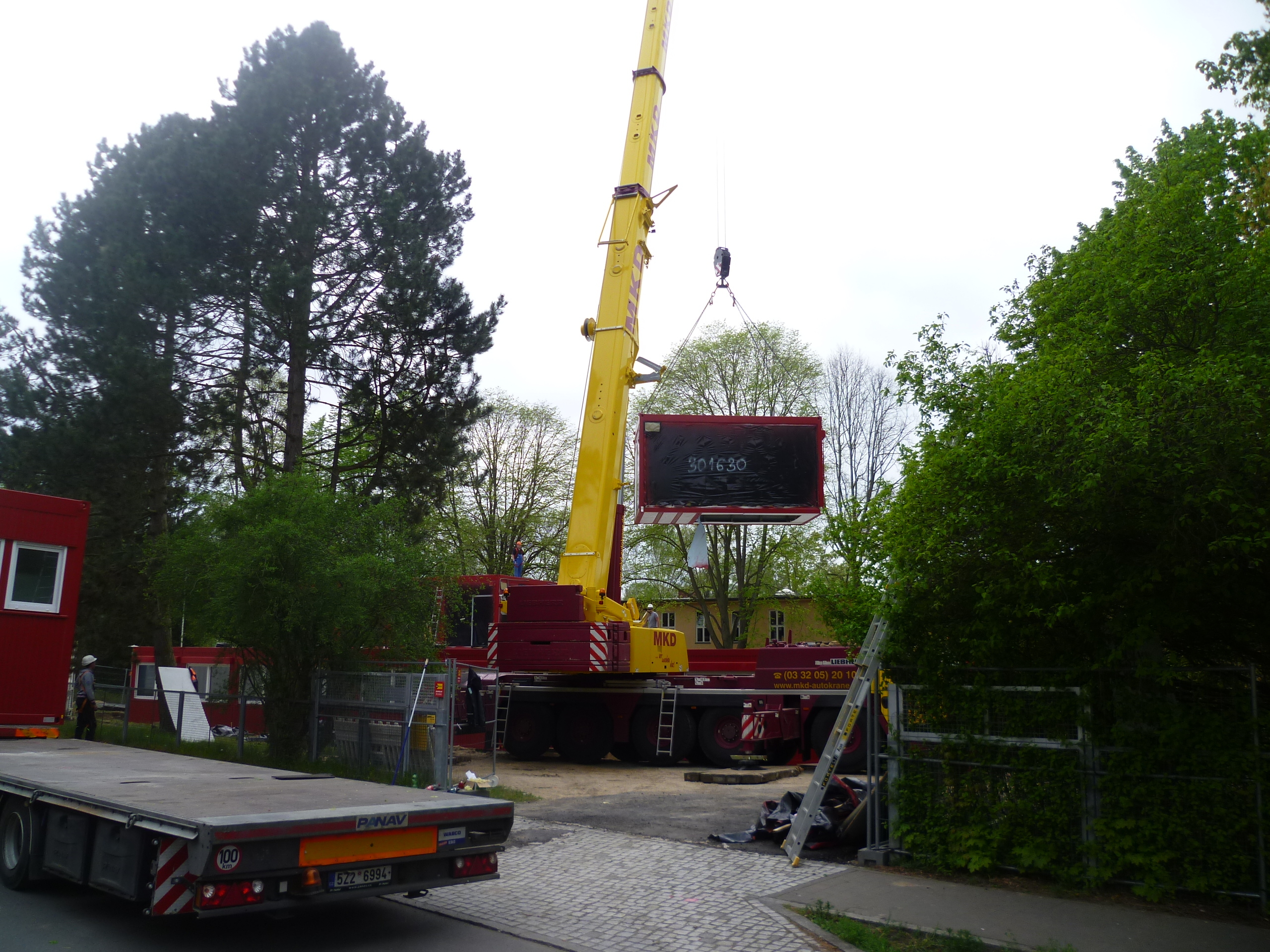

Abgeschlossene Maßnahme: Ankauf und Errichtung eines Unterrichtsraum-Containers
Projekt-/Bauleitung: Bezirk (SE FM)
Kosten: ca. 1,86 Mio. Euro
Finanzierung: Senat
Baustart: März 2020
Fertigstellung: Juli 2020

Weitere geplante Maßnahmen

BSO Icon Erweiterung

Geplante Maßnahme: Umbau, Gesamtsanierung und Erweiterung der Schulanlage
Projekt-/Bauleitung: Bezirk (SE FM)

Geplante Maßnahme: Erweiterungsbau (inklusive Mehrzweckraum/Mensa und Verteilerküche)
Projekt-/Bauleitung: Bezirk (SE FM)
